背景资料

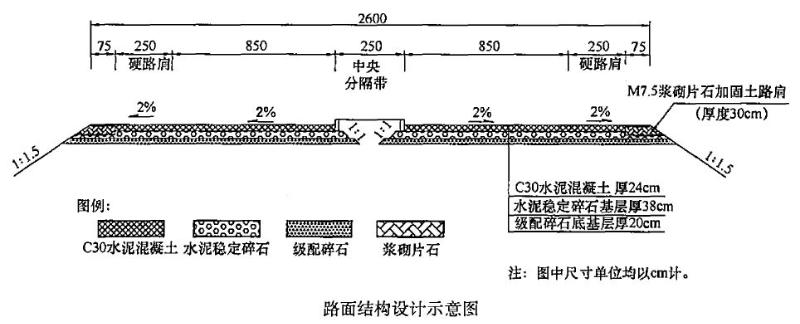

某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下。
为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。施工中发生如下事件:
事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DBI),传力杆无法自动插入。
事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置专门的水泥混凝土搅拌站,搅拌站生产能力为450m3/h。(滑模摊铺机生产率公式为Q=1000hBVpKB(m3/h),公式中h为摊铺厚度,B为摊铺宽度)。
事件四:施工单位按每2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》进行检验和评定,分项工工程的质量检验内容包括基本要求、实测项目,外观鉴定和质量保证资料四个部分。K0+000~K2+000段路面面层满足基本要求,且资料检查齐全,但外观鉴定时发现1处外观缺陷,需扣一分。该分项工程的实测项目得分表如下:
K0+000~K2+000段路面面层实测项目得分表
|
序号
|
实测项目
|
得分值
|
权值
|
检测工具或方法
|
|
1
|
弯拉强度△
|
97
|
3
|
钻芯劈裂法
|
|
2
|
平整度
|
99
|
2
|
3m直尺测得k(mm)
|
|
3
|
板厚度△
|
98
|
3
|
钻芯取样法
|
|
4
|
抗滑构造深度
|
95
|
2
|
铺砂法
|
|
5
|
相邻板间的高差
|
96
|
2
|
抽量
|
|
6
|
纵横缝顺直度
|
92
|
1
|
拉线
|
|
7
|
路面中线平面偏拉
|
94
|
1
|
经纬仪
|
|
8
|
路面宽度
|
96
|
1
|
抽量
|
|
9
|
纵断高程
|
95
|
1
|
水准仪
|
|
10
|
路面横坡
|
95
|
1
|
水准仪
|
本题知识点:公路工程项目施工管理,
1) 改正事件一中的错误。
【正确答案】 “在基层上进行了模板安装” 改为“滑模摊铺机不需要安装模板”。“单线基准线”改为“单向坡双线基准线” 。
【答案解析】
本题知识点:公路工程项目施工管理,
2) 事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?
【正确答案】 采用前置支架法施工。传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实。
【答案解析】
本题知识点:公路工程项目施工管理,
3) 施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。
【正确答案】 水泥混凝土搅拌站能满足滑模摊铺机的生产率;
因为:每台摊铺机生产效率Q=1000×0.24×11×0.1×0.75=198m3/h
则两台摊铺机生产效率为:198×2=396m3/h
396m3/h<450m3/h (搅拌站生产能力),所以能满足滑模摊铺机的生产率。
【答案解析】
本题知识点:公路工程项目施工管理,
4) 写出表中k的含义,平整度的检测除了表格中提及的直尺外,还可以采用什么仪器?
【正确答案】 k是指3m直尺与路面的最大间隙;平整度还可以采用的检测仪器为:平整度仪。
【答案解析】
本题知识点:公路工程项目施工管理,
5) 计算分项工程(K0+000~K2+000段路面面层)的评分值(计算结果保留一位小数),并评定该分项工程的工程质量等级。
【正确答案】 分项工程得分=(97×3+99×2+98×3+95×2+96×2+92+94+96+95+95)÷(3+2+3+2+2+1+1+1+1+1)≈96.3分。分项工程评分值=96.3-1=95.3分。分项工程评分值不小于75分者为合格;小于75分者为不合格,所以本分项工程检查评分结果为合格。
【答案解析】
本题知识点:公路工程项目施工管理,
}}
