某施工单位承接了一级公路某标段施工任务,标段内有5座多

2018-12-17来源: 建设工程教育网

背景:

某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图1所示的预制场,所有空心板集中预制,为节省费用,编制的施工组织设计中要求张拉端钢绞线用连接器连接并重复使用。

二级建造师公路实务

施工中还有如下事件发生:

事件1:施工单位定制了8套模板(外模8套、充气式胶囊内模8套)循环重复用,设定每片空心板预制周期为7天,整个预制施工采取平行流水作业,前20片空心板预制施工横道图如图2:

二级建造师公路实务



事件2:施工单位制定的空心板预应力施工操作要点如下:

(1)预应力张拉采用两套千斤顶、油泵施工,张拉前只需分别对千斤顶、油泵进行检查,即可用于预应力张拉。

(2)预应力张拉采用双控,以张拉力控制为主,以钢绞线的计算伸长量进行校核。

(3)混凝土浇筑完成后,按要求及时拆除外模与内模胶囊,采用与空心板同条件养护的试块进行强度评定。

(4)混凝土试块达到设计强度的70%时,使用砂轮锯切断钢绞线放张。

事件3:空心板预制中,发现有5片空心板顶板厚度只有7cm,设计厚度为10cm,施工单位立即组织技术人员召开现场会,排除了外模板制作与安装、混凝土施工、台座变形等因素,查找到事故原因后,及时解决了问题。

本题知识点:公路工程项目施工管理

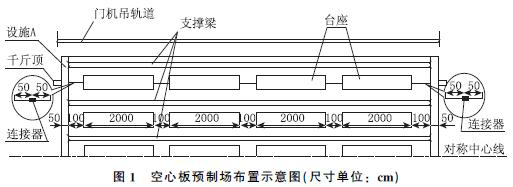

1) 写出图1中设施A的名称,并计算单根钢绞线理论下料长度。

【正确答案】 A为横梁,(两连接器之间的长度)单根钢绞线理论长度:2000×4+100×4=8400。

【答案解析】

本题知识点:桥梁上部结构支架施工,公路工程项目施工管理(历年)

2) 事件1中,计算所有空心板预制完成的工期。

【正确答案】 施工工期=34×7+9=247天。

【答案解析】

本题知识点:桥梁上部结构支架施工,公路工程项目施工管理(历年)

3) 逐条判断事件2中空心板预应力施工操作要点的正误,并改正错误之处。

【正确答案】 (1)错误。改正:张拉前,千斤顶、油泵应进行配套检验,配套使用。

(2)错误。改正:预应力张拉采用双控,以张拉力控制为主,以钢绞线的实际伸长量进行校核。

(3)正确。(“及时”两字有歧义,涉及缺少条件)

(4)错误。改正:混凝土试块达到设计强度的75%时,使用砂轮锯切断钢绞线放张。

【答案解析】

本题知识点:桥梁上部结构支架施工,公路工程项目施工管理(历年)

4) 事件3中,分析空心板顶板厚度不够的原因。

查看答案解析

【正确答案】 内模位置偏差、内模变形导致。

【答案解析】

本题知识点:桥梁上部结构支架施工,公路工程项目施工管理(历年)

2019二级造价高效取证方案
分享到:
阅读下一篇
某新建一级公路工程K11+120~K12+260合同段位于海拔
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
