背景材料:
某房屋建筑工程,建筑面积26800m2,地下二层,地上七层,钢筋混凝土框架结构,根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程管理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了下列事件:
事件一:经项目监理机构审核和建设单位同意,施工总承包单位将深基坑工程分包给了具有相应资质的某分包单位,深基坑工程开工后,分包单位项目技术负责人组织编写了深基坑工程专项施工方案。经该单位技术部门组织审核、技术负责人签字确认后,报项目监理机构审批。
事件二:室内卫生间楼板二次埋置套管施工过程中,施工总承包单位采用与原混凝土同抗渗等级的防水混凝土埋置套管。聚氨酯防水涂料施工完毕后,从下午5:00开始进行蓄水检验,次日上午8:30,施工总承包单位要求项目监理机构进行验收,监理工程师对施工总承包单位的做法提出批评,不予验收。
事件三:在监理工程师要求的时间内,施工总承包单位提交了室内装饰装修工程的进度计划双代号时标网络图(如下图所示),经监理工程师确认后按此组织施工。

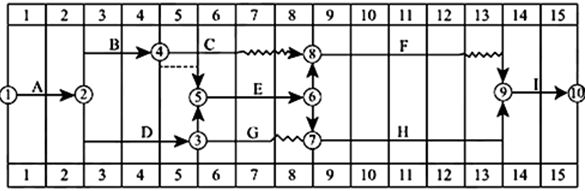

室内装饰装修工程进度计划网络图(时间单位:周)

事件四:在室内装饰装修工程施工过程中,因建设单位设计变更导致工作C的实际施工时间为35天,施工总承包单位以设计变更影响进度为由,向项目监理机构提出工期索赔21天的要求。
本题知识点:建筑工程项目施工管理,
1) 分别列出事件一中专项施工方案编制、审批程序的不妥之处,并写出正确做法。
【正确答案】 不妥之处一:该单位技术部门组织审核。
正确做法:施工总承包单位技术部门组织审核。
不妥之处二:缺少施工总承包单位技术负责人签字确认。
正确做法:施工总承包单位技术负责人签字确认。
不妥之处三:缺少专家论证。
正确做法:深基坑属于超过一定规模的危险性较大的分部分项工程专项方案,应当由施工单位组织召开专家论证会。实行施工总承包的,由施工总承包单位组织召开专家论证会。
【答案解析】
本题知识点:建筑工程项目施工管理
2) 分别指出事件二中的不妥之处,并写出正确做法。
【正确答案】 不妥之处一:施工总承包单位采用与原混凝土同抗渗等级的防水混凝土埋置套管。
正确做法:施工总承包单位应采用比原混凝土抗渗等级高一级(0.2MPa)的防水混凝土(掺膨胀剂)埋置套管。
不妥之处二:次日上午8:30,蓄水时间不足24小时,施工总承包单位要求项目监理机构进行验收。
正确做法:至少要到次日下午5:00(至少蓄水24小时)。
【答案解析】
本题知识点:建筑工程项目施工管理3) 针对事件三的进度计划网络图,写出其计算工期、关键线路。分别计算工作C与工作F的总时差和自由时差(单位:周)。
【正确答案】 计算工期为15周,关键线路有两条:A→B→E→H→I;A→D→E→H→I。
工作C的总时差为3周,自由时差为2周;
工作F的总时差为1周,自由时差为1周。
【答案解析】
本题知识点:建筑工程项目施工管理4) 事件四中,施工总承包单位提出的工期索赔天数是否成立?说明理由。
【正确答案】 施工总承包单位提出的工期索赔天数不成立。理由:虽因建设单位导致设计变更原因造成工期拖延21天,但工作C为非关键工作,且总时差为3周即21天,拖延时间未超过总时差,不影响工期。
【答案解析】
本题知识点:建筑工程项目施工管理
}}
选课选课中心
试听免费试听
题库试题中心
指南报考指南
名师网校名师
招生招生方案
动态考试动态
微信消防微信
