科研中心工程为现浇钢筋混凝土框架结构

2018-12-21来源: 建设工程教育网

  某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼、学生宿舍等多个单体建筑、由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构,地上十层,地下二层,建筑檐口高度45米,由于有超大尺寸的特殊实验设备,设置在地下二层的实验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。

  在施工过程中,发生了下列事件:

  事件一:施工单位进场后,针对群体工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。

  事件二:施工单位针对两层通高实验区域单独编制了模板及支架专项施工方案,方案中针对模板整体建设有模板和支架选型、构造审计、荷载及其效应计算,并绘制有施工节点详图。监理工程师审查后要求补充该模板整体涉及必要的验算内容。

  事件三:在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔、上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后,浇筑后浇带混凝土。监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。

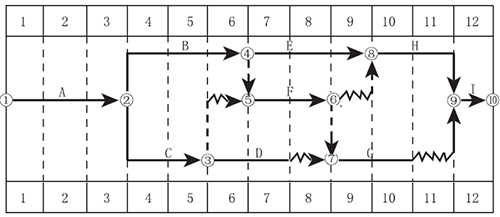

  事件四:主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排。如下图所示(时间单位:周)

2016年二级建造师建筑实务

  本题知识点:建筑工程项目施工管理,建筑工程项目施工管理,

  1) 事件一中,按照编制对象不同,本工程应编制哪些施工进度计划?

  【正确答案】 施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。

  【答案解析】

  本题知识点:建筑工程项目施工管理

  2) 事件二中,按照监理工程师要求,针对模板及支架施工方案中模板整体设计,施工单位应补充哪些必要验算内容?

  【正确答案】 施工单位应补充的主要验算内容有:模板及支架的承载力、刚度、抗倾覆验算。具体体现为框架结构中柱、梁、板的模板及立杆、楞木、支撑、对拉螺栓等的抗弯强度、抗剪强度、挠度、稳定性等指标应满足设计要求。

  【答案解析】

  本题知识点:建筑工程项目施工管理

  3) 事件三中,后浇带施工方案中有哪些不妥之处?后浇带混凝土填充作业的施工技术要点主要有哪些?

  【正确答案】 (1)不妥之处一:梁、板的模板与支架整体一次性搭设完毕。

  原因:后浇带模板与支架应独立搭设。

  不妥之处二:在楼板浇筑混凝土前, 后浇带两侧用快易收口网进行分隔、上部用木板遮盖防止落入物料。

  原因:后浇带两侧应用模板分隔, 上部采取钢筋保护措施。

  不妥之处三:两侧混凝土结构强度达到拆模条件后, 拆除所有底模及支架,后浇带位置处重新搭设支架及模板。

  原因:后浇带附近的水平模板及支撑严禁随其他模板一起拆除,待后浇带浇筑并达到拆模要求后方可拆除。

  不妥之处四:主体结构封顶后浇筑后浇带混凝土。

  原因:后浇带在主体结构封顶(两侧混凝土浇筑后)后28d浇筑。

  (2)填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

  【答案解析】

  本题知识点:建筑工程项目施工管理

  4) 事件四中,施工单位压缩网络计划时,只能以周为单位进行压缩,其最合理的方式应压缩哪项工作?需增加成本多少万元?

查看答案解析

  【正确答案】 从网络图上可以看出,如果想要通过压缩工作来缩短总工期,只能压缩关键线路上的工期。本时标网络图的关键线路为:A→B→E→H→I,其中可以压缩的工作有E和H两项,由于压缩E工作所需要的成本低于H工作所需要的成本。从经济的角度来看,压缩工作E更合适。需要增加的成为为10万元。

  【答案解析】

  本题知识点:建筑工程项目施工管理

2019二级造价高效取证方案
分享到:
阅读下一篇
某新建综合楼工程,现浇钢筋混凝土框架结构
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
