机电安装A公司以PC方式承担某栋楼的机电设备安装工程,包括主

2019-01-12来源: 建设工程教育网

背景资料:

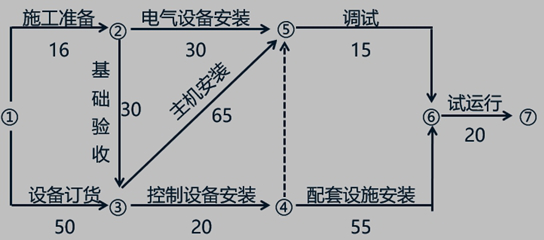

机电安装A公司以PC方式承担某栋楼的机电设备安装工程,包括主机安装、电气设备安装等内容。为此,A公司编制了施工进度计划如图所示。

为了保证采购设备满足合同约定要求,A公司对本工程中的采购工作进行了阶段划分,建立了采购组织,进行了需求分析,调查熟悉了市场情况,从而使采购工作进展顺利。

事件1:配电箱安装时,箱内仅设中性导体(N)汇流排,汇流排上3个端子,每个端子连接三个不同回路的N线。

事件2:由于建设单位提供图纸资料不全,导致基础验收拖延10天,建设单位及时向施工单位发出通知,要求施工单位按原计划完工,施工单位采取措施如下,但也增加了一些费用:

(1)主机安装压缩4天,增加费用6千;

(2)调试压缩2天,增加费用2千;

(3)控制设备安装压缩2天,增加费用2千;

(4)配套设备安装压缩2天,增加费用3千。

事件3:A公司完成全部单机试运行工作后,跟建设单位之间办理了中间交接手续,建设单位准备进行联动试运行。

1)A公司在采购准备阶段,应进行哪些需求分析?

【正确答案】A公司应对拟采购的设备的技术水平、制造难度、特殊的检查仪表或器材要求、第三方监督检查要求、对监造人员的特殊要求、售后服务的要求等方面做一个全面、细致的分析。

2)事件1中,配电箱配线有无不妥?说明理由。

【正确答案】不妥之处:

(1)箱内仅设中性导体(N)汇流排不妥,应分别设中性导体(N)和保护接地导体(PE)汇流排。

(2)汇流排上每个端子连接三个不同回路的N线不妥,同一端子不应连接不同回路的N线。

3)A公司编制的进度计划工期多少天?出现事件2后,对工期是否有影响?

【正确答案】关键线路为①→③→⑤→⑥→⑦,故计划工期为150天。

事件2出现后,会影响工期,因为基础验收有4天总时差,现拖延10天,会影响工期6天。

4)事件2中,A公司可索赔的费用是多少?

【正确答案】出现事件2后,需压缩后续关键工作一共6天才能保证工期,压缩主机安装和调试,增加费用6+2=8千;但需同时压缩控制设备安装和配套设备安装1天,按压缩单位时间增加费用最少原则,压缩控制设备安装1天,增加费用1千,故可以索赔的赶工费合计9千。

5)事件3中,建设单位的联动试运行应符合哪些规定?

查看答案解析

【正确答案】联动试运行应符合的规定:

(1)必须按照试运行方案及操作规程精心指挥和操作。

(2)试运行人员必须按建制上岗,服从统一指挥。

(3)不受工艺条件影响的仪表、保护性联锁及报警系统皆应参与试运行,并应逐步投用自动控制系统。

(4)联动试运行前应划定试运行区域,无关人员不得进入。

(5)联动试运行应按试运行方案的规定认真做好记录。

2019二级造价高效取证方案
分享到:
阅读下一篇
根据电流、电压、温度、压力等输入信号的变化进行自动调节、安全保护
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
