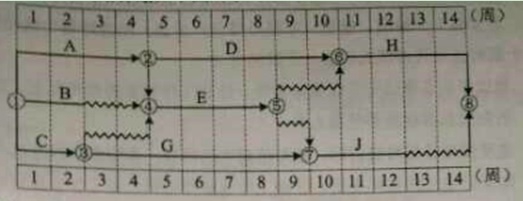

  某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差( )。



某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时



  A. 分别为2周和4周

  B. 均为2周

  C. 均为4周

  D. 分别为3周和4 周

查看答案解析

  【正确答案】 A

  【答案解析】 本题考查的是双代号时标网络计划。由图可直接看出工作B的自由时差为2周;工作B所在的最长线路为BEH,工期为2+4+4=10周,而总工期=14周,则工作B的总时差=14-10=4周。
