建筑题库 > 正文

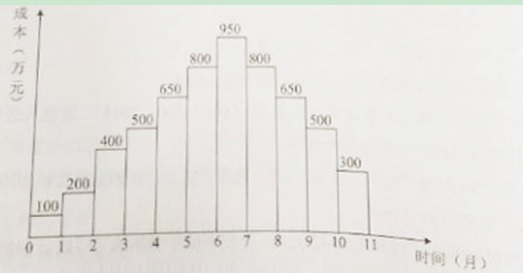

某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成

2018-12-25来源: 建设工程教育网

  某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成本为700万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( )。



某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成



  A. 第7个月末的计划成本累计值为3500万元

  B. 第6个月末的实际成本累计值为2550万元

  C. 第6个月末的计划成本累计值为2650万元

  D. 若绘制S型曲线,全部工作必须按照最早开工时间计算

  E. 第7个月末的实际成本累计值为3550万元

查看答案解析

  【正确答案】 BCE

  【答案解析】 本题考查的是按工程进度编制施工成本计划的方法。选项A:第7个月末的计划成本累计值为3600;选项D:S形曲线包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线组成的香蕉图中。参见教材P112。

  本题知识点:按工程进度编制施工成本计划的方法,

2019二级造价高效取证方案
分享到:
阅读下一篇
下列导致施工质量事故发生的原因中,属于施工失误的有( )。
2019年二建报名条件

取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
