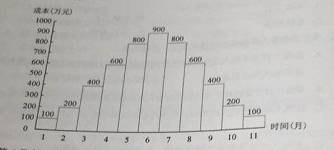

某工程按月编制的成本计划如下图,若6月、8月实际成本为1000万元和700万元,其余月份实际成本与计划成本均相同,关于该工程施工成本的说法,正确的是( )。
A. 第6月末计划成本累计值为3100万元
B. 第8月末计划成本累计值为4500万元
C. 第8月末实际成本累计值为4500万元
D. 第6月末实际成本累计值为3100万元
【正确答案】 D
【答案解析】 本题考查的是按工程进度编制施工成本计划的方法。
第6月末计划成本累计为100+200+400+600+800+900=3000万元;
第6月末实际成本累计为100+200+400+600+800+1000=3100万元;
第8月末计划成本累计为100+200+400+600+800+900+800+600=4400万元;
第8月末实际成本累计为100+200+400+600+800+1000+800+700=4600万元。
参见教材P112。
