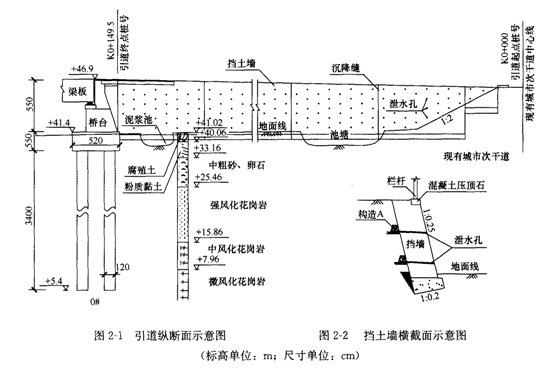

某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m,宽12m,深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为φ120cm混凝土钻孔灌注桩。引道纵断面如图2-1所示,挡土墙横截面如图2-2所示。
项目部编制的引道路堤及桥台施工方案有如下内容:
(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。

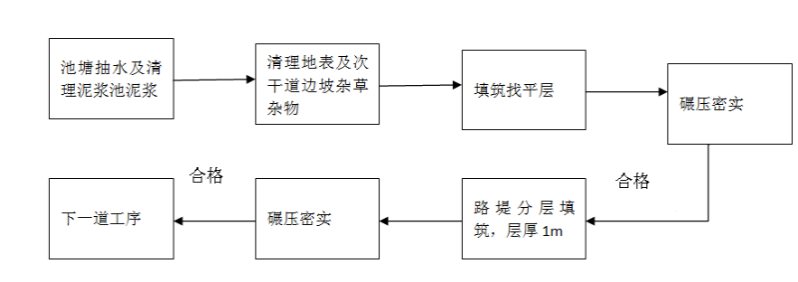

(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:
监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处;施工工艺流程图存在较多缺漏及错误,要求项目部改正。
在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。
本题知识点:市政公用工程项目施工管理,
1) 施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。
【正确答案】 选用冲击钻,冲击钻适用于黏性土、粉土、砂土、填土、碎石土及风化岩层。
【答案解析】
本题知识点:市政公用工程项目施工管理,
2) 指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。
【正确答案】 不妥之处:路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。
正确做法:应从城市次干道修筑临时便道,用于土方运输,减少对社会交通干扰;从次干道上直接倾倒土方,不安全,不经济。
【答案解析】
本题知识点:市政公用工程项目施工管理,
3) 结合图2-1,补充并改正施工方案(2)中施工工艺流程的缺漏和错误之处。(用文字叙述)
【正确答案】 错误:填土分层进行,分层厚度不超过30cm;
缺漏:池塘及泥浆池池底处理及回填。
【答案解析】
本题知识点:市政公用工程项目施工管理,
4) 图2-2所示挡土墙属于哪种结构形式(类型)?写出图2-2中构造A的名称。
【正确答案】 挡土墙属于重力式挡土墙,构造A是反滤层。
【答案解析】
本题知识点:市政公用工程项目施工管理,
5) 针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。
【正确答案】 (1)施工现场平整坚实,非施工人员严禁进入施工现场;(2)泥浆沉淀池周围设置防护栏杆、警示标志和夜间照明。
【答案解析】
本题知识点:市政公用工程项目施工管理,
}}
