背景资料

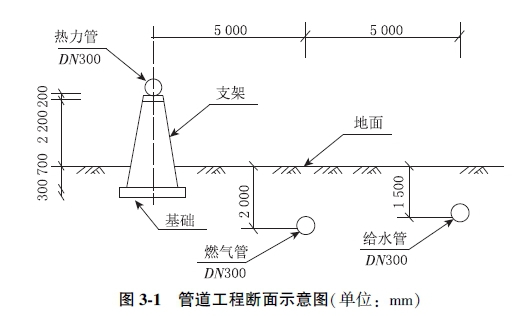

某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80天,断面布置如图3-1所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙2家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。
开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:
(1)确定了各种管道施工顺序为:燃气管→给水管→热力管;

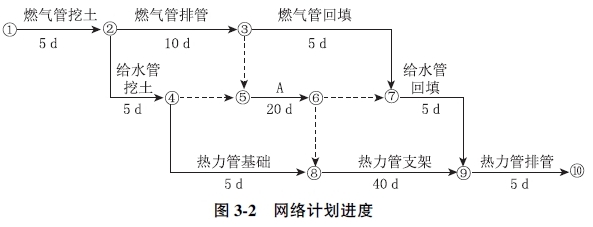

(2)确定了各种管道施工工序的工作顺序如表3所示,同时绘制了网络计划进度图,如图3-2所示。
在热力管道排管施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。
表3 各种管道施工工序工作顺序表
|
紧前工作
|
工作
|
紧后工作
|
|
—
|
燃气管挖土
|
燃气管接管、给水管挖土
|
|
燃气管挖土
|
燃气管排管
|
燃气管回填、给水管接管
|
|
燃气管排管
|
燃气管回填
|
给水管回填
|
|
燃气管挖土
|
给水管挖土
|
给水管排管、热力管基础
|
|
B、C
|
给水管排管
|
D、E
|
|
燃气管回填、给水管排管
|
给水管回填
|
热力管排管
|
|
给水管挖土
|
热力管基础
|
热力管支架
|
|
热力管基础、给水管排管
|
热力管支架
|
热力管排管
|
|
给水管回填、热力管支架
|
热力管排管
|
—
|
1) 建设单位决定由甲施工单位中标是否正确?说明理由。
【正确答案】 建设单位决定由甲施工单位中标不正确。
理由:经审核符合投标人条件的只有2家,违反了《招标投标法》不得少于3家的规定,建设单位应重新组织招标。
【答案解析】
本题知识点:市政公用工程项目施工管理,
2) 给出项目部编制各种管道施工顺序的原则。
【正确答案】 管道的施工顺序原则为:“先地下,后地上,先深后浅”。
【答案解析】
本题知识点:市政公用工程项目施工管理,
3) 项目部加快施工进度应采取什么措施?
【正确答案】 项目部加快施工进度措施有:
(1)分段施工,增加工作面,采取流水施工措施;
(2)加大资源(人员、机械设备)投入,加快施工速度。
【答案解析】
本题知识点:市政公用工程项目施工管理,
4) 写出图3-2代号A和表3中B、C、D、E代表的工作内容。
【正确答案】 代号A表示给水管排管。
B表示燃气管排管;C表示给水管挖土;D表示给水管回填;E表示热力管支架
【答案解析】
本题知识点:市政公用工程项目施工管理,
5) 列式计算图3-2的工期,并判断工程施工是否满足合同工期要求,同事给出关键线路。(关键线路图3-2中代号“①-⑩”及“→”表示)
【正确答案】 计划工期:5+10+20+40+5=80(天),满足合同工期要求。
关键线路为:①→②→③→⑤→⑥→⑧→⑨→⑩
【答案解析】
本题知识点:市政公用工程项目施工管理,
}}
