某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力

2018-12-26来源: 建设工程教育网

  背景资料

  某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空心板30片。进场后,项目部编制了实施性总体施工组织设计,内容包括:

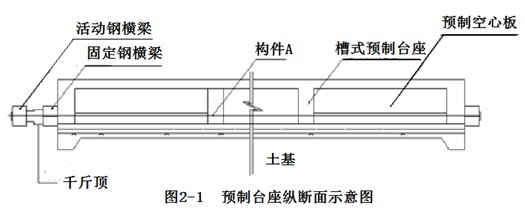

  (1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8条预制台座,每条台座1次可预制空心板4片,预制台座构造如图所示。

某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力

  (2)将空心板的预制工作分解成:①清理模板、台座;②刷涂隔离剂;③钢筋、钢绞线安装;④切除多余钢绞线;⑤隔离套管封堵;⑥整体放张;⑦整体张拉;⑧拆除模板;⑨安装模板;⑩浇筑混凝土;(11)养护;(12)吊装存放等十二道施工工序,并确定了施工工艺流程如图2-2所示。(注:①~(12)为各道施工工序代号)。

某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力

  (3)计划每条预制台座的生产(周转)效率均为10天,即考虑各台座在正常流水作业节拍的情况下,每10天每条预制台座均可生产4片空心板。

  (4)施工单位依据总体进度计划空心板预制80天后,开始进行吊装作业,吊装进度为平均每天吊装8片空心板。

  本题知识点:市政公用工程项目施工管理,

  1) 根据图2-1预制台座的结构形式,指出该空心板的预应力体系属于哪种形式?写出构件A的名称。

  【正确答案】 预应体系属于先张法预应力施工;构件A为预应力筋(钢绞线)。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  2) 写出图2-2中空心板施工工艺流程框图中施工工序B、C、D、E、F、G的名称。(选用背景资料给出的施工工序①-(12)的代号或者名称作答)。

  【正确答案】 B-②刷涂隔离剂;C-⑤隔离套管封堵;D-⑦整体张拉;E-⑩浇筑混凝土;F-⑪养护;G-⑥整体放张。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  3) 列式计算完成空心板预制所需天数。

  【正确答案】 该桥梁工程共需要预制空心板30×16=480片,按照“每10天每条预制台座可生产4片空心板”的要求,每天能预制空心板8×4=32片,所以共需天数480片÷32×10=150天。

  因此共150天。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  4) 空心板预制进度能否满足吊装进度的需要?说明原因。

查看答案解析

  【正确答案】 (1)不满足吊装进度。(2)截止第80天为止,预制剩余天数:150-80=70天,吊装预制空心板需要的天数为:480片÷8天/片=60天<70天,因此不满足。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

2019二级造价高效取证方案
分享到:
阅读下一篇
某公司承接一项供热管线工程,全长1800m,直径DN400m
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信

取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
