某公司承建一段新建城镇道路工程,其雨水管位于非机动车道下,设

2019-01-03来源: 建设工程教育网

  背景资料

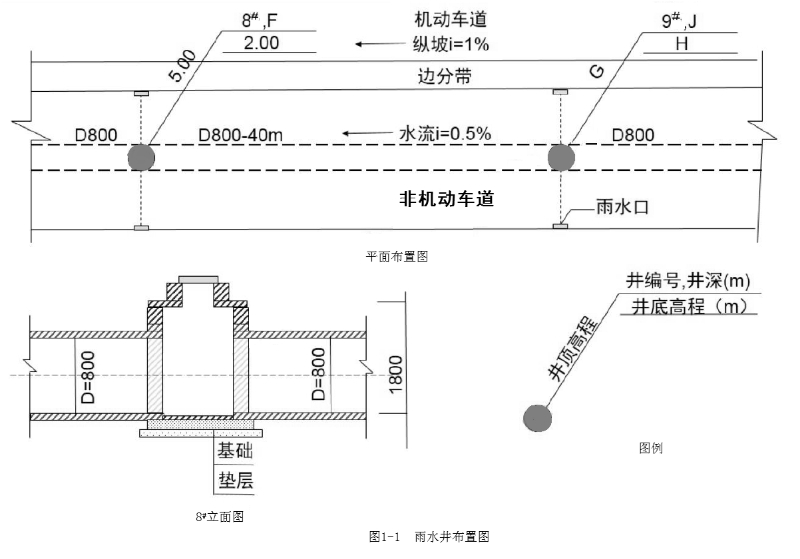

  某公司承建一段新建城镇道路工程,其雨水管位于非机动车道下,设计采用D800mm钢筋混凝土管,相邻井段间距40m,8#-9#雨水井段平面布置如图1-1所示,8#-9#井类型一致。



某公司承建一段新建城镇道路工程,其雨水管位于非机动车道下,设



  施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:

  (1)由A(技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。

  (2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B试验(功能性试验)

  (3)管道施工工艺流程如下:沟槽开挖与支护→C→下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。

  (4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D。

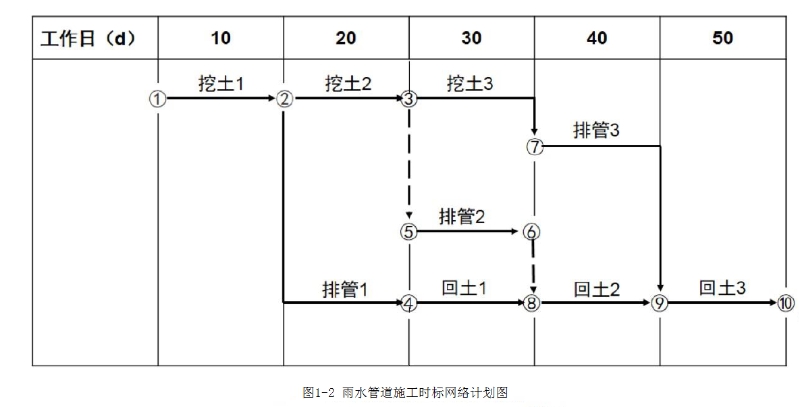

  (5)管道施工划分为三个施工段,时标网络计划如图1-2所示(2条虚工作需补充)。



某公司承建一段新建城镇道路工程,其雨水管位于非机动车道下,设



  本题知识点:施工进度计划编制方法的应用,

  1) 根据背景资料写出最合适题意的A、B、C、D的内容。

  【正确答案】 A:测量员;B:严密性试验;C:平基(管道基础)施工;D:弯沉值

  【答案解析】

  本题知识点:施工进度计划编制方法的应用,

  2) 列式计算图中1-1中F、G、H、J的数值。

  【正确答案】 F=5.00-2.00=3.00

  G=5+40×1%=5.40

  H=2+40×0.5%=2.20

  J=5.40-2.20=3.20

  【答案解析】

  本题知识点:施工进度计划编制方法的应用,

  3) 补全图1-2中缺少的虚工作(用时标网络图提供的节点代号及箭线作答,或用文字叙述,在背景资料中作答无效)。补全后的网络图中有几条关键线路,总工期为多少?

查看答案解析

  【正确答案】 虚工作:4→5;6→7。

  共有6条关键线路,总工期50天。

  【答案解析】

  本题知识点:施工进度计划编制方法的应用,

2019二级造价高效取证方案
分享到:
阅读下一篇
城市管道全断面修复技术主要有( )
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
