背景资料:
某城市新建一主干路长3km,路面设计双向三车道宽度45m。含一座跨河桥梁,面层结构为沥青混凝土,粗粒式下面层厚8cm,中粒式中面层厚6cm,细粒式上面层厚4cm。
经批准的路面施工方案为:沥青混凝土由工厂集中厂拌。
合同中路基回填土方量为11000m3,综合单价为20元/m3,且规定实际工程量增加或减少超过(或等于)10%时可调整单价,单价调整为18元/m3或22元/m3。

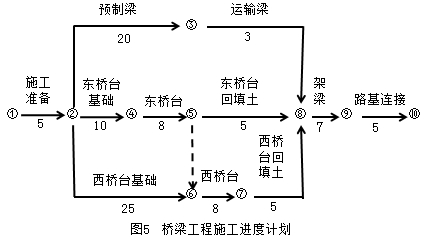

在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如图5所示(单位:天),监理工程师批准了该计划。
施工过程中发生了如下事件:
事件一:经监理工程师计量,施工单位实际完成的路基回填土方量为10000m3。
事件二:工地附近无电源,为此施工单位准备了一台发电机组,西桥台基础第一根桩从7月16日7:00开始灌注混凝土,12:00因发电机组故障,灌注作业被迫停工,施工单位立即组织人员抢修,于3小时后修复,导管拔出就位到原灌注顶部后继续灌注。
事件三:东桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计方案不完善。监理工程师立即下达了该工作暂停令,5天后设计单位提交了裂缝处理方案,监理工程师审核同意并下达了复工令,经监理工程师审核,裂缝处理费用增加20万元,工期增加10天,停工期间窝工费用补偿1万元。
事件四:路基施工完成后,业主要求增加一小型圆管涵,施工单位接到监理指令后立即安排施工。
本题知识点:市政公用工程项目施工管理,
1) 针对事件一,根据合同规定是否可以调整单价?说明理由,路基回填土石方的结算工程款为多少万元?
【正确答案】 (11000-10000)/11000×100%=9.09%,不超过10%。不调整单价。
结算工程款:10000×20=200000(元)。
【答案解析】
本题知识点:市政公用工程项目施工管理,
2) 按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。
【正确答案】 关键线路:①→②→⑥→⑦→⑧→⑨→⑩。计划工期55天。
【答案解析】
本题知识点:市政公用工程项目施工管理,
3) 针对事件二,施工单位在桩基施工准备方面存在的主要问题是什么?判断桩基质量是否合格?说明理由。
【正确答案】 出现问题后的应急措施不到位,应考虑周全,至少需备用一台发电机组。
桩基质量不合格。因为灌注混凝土中断3小时,时间太长,会造成断桩。
【答案解析】
本题知识点:市政公用工程项目施工管理,
4) 针对事件三,计算施工单位可以获得的工期索赔和费用索赔。
【正确答案】 工期索赔3天。费用索赔:20+1=21(万元)
【答案解析】
本题知识点:市政公用工程项目施工管理,
5) 针对事件四,针对事件四,新增小型圆管涵的综合单价应如何确定?
【正确答案】 因非承包人原因造成的工程变更,造成增加新的工程量清单
项目,其对应的综合单价按下列方法确定:
1)合同中已有适用的综合单价,按合同中已有的综合单价确定。
2)合同中有类似的综合单价,参照类似的综合单价确定。
3)合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。
【答案解析】
本题知识点:市政公用工程项目施工管理,
}}
