某公司承建城市道路改扩建工程,工程内包括

2018-12-21来源: 建设工程教育网

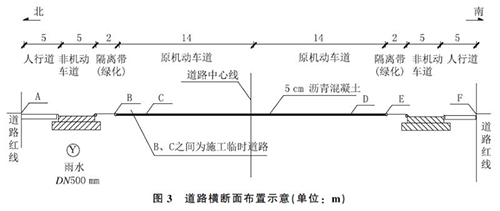

  某公司承建城市道路改扩建工程,工程内包括:①在原有道路两侧各增设隔离带,非机动车道及人行道;②在北侧非机动车道下新增一条长800m直径为DN500mm的雨水主管道,雨水口连接支管口径为DN300mm,管材采用HDPE双壁波纹管,胶圈柔性接口,主管道内连接现有检查井,管道埋深为4m,雨水口连接管位于道路基层内;③在原有机动车道上加铺厚50mm改性沥青混凝土上面层。道路横断面布置如图3所示。

  施工范围内土质以硬塑粉质粘土为主,土质均匀,无地下水。

  项目部编制的施工组织设计将工程项目划分为三个施工阶段:第一阶段为雨水主管道施工;第二阶段为两侧隔离带、非机动车道、人行道施工;第三阶段为原机动车道加铺沥青混凝土面层。同时编制了各施工阶段的施工技术方案,内容有:

  (1)为确保道路正常通行及文明施工要求,根据三个施工阶段的施工特点,在图3中A、B、C、D、E、F所示的6个节点上分别设置各施工阶段的施工围挡;

  (2)主管道沟槽开挖由东向西按井段逐段进行,拟定的槽底宽度为1600mm、南北两侧的边坡坡度分别为1:0.50和1:0.67,采用机械挖土,人工清底;回用土存放在沟槽北侧,南侧设置管材存放区,弃土运至指定存土场地。

  (3)原机动车道加铺改性沥青路面施工,安排在两侧非机动车道施工完成并导入社会交通后,整幅分段施工。加铺前对旧机动车道面层进行铣刨、裂缝处理、井盖高度提升、清扫、喷洒(刷)粘层油等准备工作。

2016年二级建造师市政实务

  本题知识点:市政公用工程项目施工管理,

  1) 本工程雨水口连接支管施工应有哪些技术要求?

  【正确答案】 雨水口连接支管施工技术要求如下:

  (1)在道路基层内的雨水口连接支管应采用混凝土全长包封,且包封混凝土达到70%设计强度前,不得放行交通和碾压作业;

  (2)沟槽的开挖断面应符合施工方案的要求,槽底原状地基土不得扰动,机械开挖时槽底预留200~300mm土层由人工开挖至设计高程,整平;

  (3)沟槽回填应分层、对称回填,且夯压密实。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  2) 见图3所示中的节点代号,分别指出各个施工阶段设置围挡的区间。

  【正确答案】 第一个阶段,雨水管道施工时,应当在A节点和C节点设置施工围挡;第二个阶段,两侧隔离带、非机动车道、人行道施工时,应当在A节点、C节点、E节点、F节点设置施工围挡;第三个阶段,原机动车道加铺沥青混凝土面层时,在B节点E节点设置施工围挡。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  3) 写出确定主管道沟槽开挖宽度及两侧槽壁放坡坡度的依据。

  【正确答案】 (1)确定沟槽开挖宽度主要的依据:

  ①槽底宽度应符合设计要求;

  ②当设计无要求时,可按经验公式计算确定。

  (2)确定沟槽的坡度的主要依据是土体的类别、基坑深度、支撑情况、荷载情况,在规范中查表确定。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  4) 现场土方存放与运输时应采取哪些环保措施?

  【正确答案】 施工现场应根据风力和大气湿度的具体情况,进行土方回填、转运作业;沿线安排洒水车,洒水降尘;现场堆放的土方应当覆盖,防止扬尘;从事土方、渣土和施工垃圾运输车辆应采用密闭或覆盖措施;现场出入口处应采取保证车辆清洁的措施;并设专人清扫社会交通路线。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  5) 加铺改性沥青面层施工时,应在哪些部位喷洒(刷)粘层油?

查看答案解析

  【正确答案】 应当在既有结构、路缘石和检查井等构筑物与沥青混合料面层连接面喷洒粘层油。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

2019二级造价高效取证方案
分享到:
阅读下一篇
公司承建中水管道工程,全长870m,管径DN600mm
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
