某公司承建一座城市桥梁,该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;下部结构为盖梁及Φ1000mm圆柱式墩,重力式U型桥台,基础均采用Φ1200mm钢筋混凝土钻孔灌注桩。桥墩构造如图1所示。

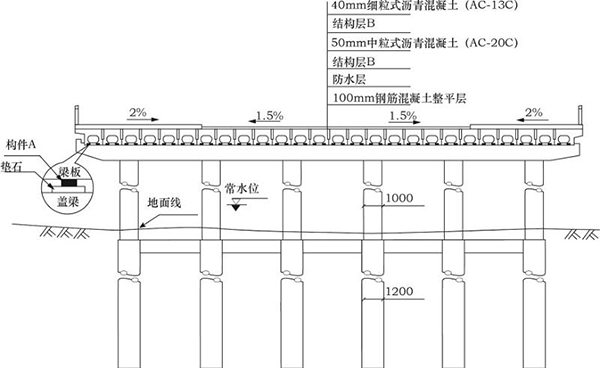

图1 桥墩构造示意图(单位:mm)

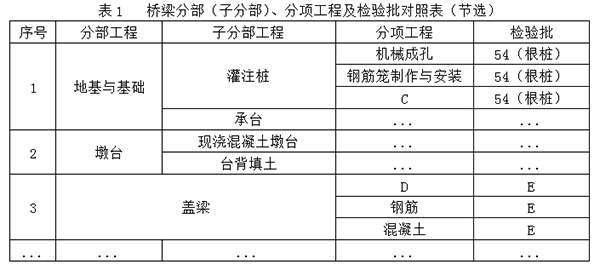

开工前,项目部对该桥划分了相应的分部、分项工程和检验批,作为施工质量检查、验收的基础。划分后的分部(子分部)、分项工程及检验批对照表如表1。
工程完工后,项目部立即向当地工程质量监督机构申请工程竣工验收,该申请未被受理。此后,项目部按照工程竣工验收规定对工程进行全面检查和整修,确认工程符合竣工验收条件后,重新申请工程竣工验收。
本题知识点:2017年
1) 写出图1中构件A和桥面铺装结构层B的名称,并说明构件A在桥梁结构中的作用。
【正确答案】 构件A为:桥梁支座;结构层B为:粘层油。
支座作用是:在桥跨结构与桥墩或桥台的支承处所设置的传力装置。它不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。
【答案解析】
本题知识点:2017年
2) 列式计算图1中构件A在桥梁中的总数量。
【正确答案】 共6跨梁,每跨有24+2=26片箱梁,每个箱梁一端有2个支座(共4个支座)。那么总共有26×4×6=624个支座。
【答案解析】
本题知识点:2017年
3) 写出表1中C、D和E的内容。
【正确答案】 C:水下灌注混凝土,D:模板安装 ,E:5(个)。
【答案解析】
本题知识点:2017年
4) 施工单位应向哪个单位申请工程竣工验收?
【正确答案】 施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
【答案解析】
本题知识点:2017年
5) 工程完工后,施工单位在申请工程竣工验收前应做好哪些工作?
【正确答案】 工程完工后,施工单位应自行组织有关人员进行检查评定,总监理工程师应组织专业监理工程师对工程质量进行竣工预验收,对存在的问题,应由施工单位及时整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
【答案解析】
本题知识点:2017年
}}
