临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底宽150

2019-01-11来源: 建设工程教育网

  临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底宽150m,边坡1:4,底高程7.90~8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下方为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级堤防标准进行设计和施工。该工程于2012年10月1日开工,2013年12月底完工。工程施工过程中发生以下事件:

  事件1:疏浚工程按疏浚区宽度分条施工,并依据《疏浚与吹填工程技术规范》(SL17-2014)计算设计工程量。

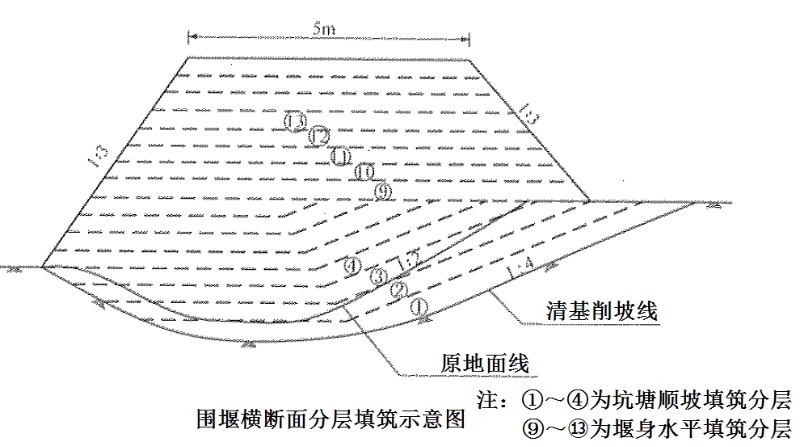

  事件2:排泥场围堰某部位围堰存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如图所示。

  事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如表所示。

  事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评、监理单位复核后,施工单位报本工程质量监督机构进行了备案。

  事件5:疏浚工程通过合同完工验收后60个工作日,项目法人与运行管理单位办理了交接手续。在施工单位递交工程质量保修书后,项目法人向施工单位颁发了合同完工证书。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程质量等级为优良。

临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底

临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底

  本题知识点:水利水电工程项目施工管理,水利水电工程项目施工管理,

  1) 依据《疏浚与吹填工程技术规范》(SL17-2014),指出疏浚工程分条施工原则。疏浚工程如以水下方计算工程量,说明疏浚工程设计工程量计算内容。

  【正确答案】 分条施工时,应按照“远土近调、近土远调”的原则,依次由远到近或由近到远分条开挖。疏浚工程如以水下方计算工程量,设计工程量应为设计断面方量、计算超宽、计算超深工程量之和。

  【答案解析】

  本题知识点:水利水电工程项目施工管理,

  2) 根据《水利水电建设工程验收规程》SL223—2008,指出事件5中交接手续的不妥之处,并说明正确做法?

  【正确答案】 疏浚工程通过合同完工验收后60个工作日,项目法人与运行管理单位办理了交接手续不妥,应在通过合同工程完工验收或投入使用验收后30个工作日内,项目法人与施工单位完成工程的交接工作;

  在施工单位递交工程质量保修书后,项目法人向施工单位颁发了合同完工证书不妥,应在施工单位递交了工程质量保修书、完成施工场地清理以及提交有关竣工资料后,项目法人应在30个工作日内向施工单位合同工程完工证书。

  工程竣工验收质量等级优良不妥,应为合格。

  【答案解析】

  本题知识点:水利水电工程项目施工管理,

  3) 根据《堤防工程施工规范》SL260—2014,指出并改正事件2图中坑塘部位在清基、削坡、分层填筑方面的不妥之处。

  【正确答案】 堰基坑塘部位削坡至1:4不妥,应削至缓于1:5;堰基坑塘部位顺坡分层填筑不妥,应水平分层填筑。

  【答案解析】

  本题知识点:水利水电工程项目施工管理,

  4) 根据《水利水电工程单元工程施工质量验收评定标准—堤防工程》SL634—2012,指出事件3表中A、B、C、D所代表的名称或数据。

  【正确答案】 A:主控项目。B:一般项目。C:92.0%。D:合格。

  【答案解析】

  本题知识点:水利水电工程项目施工管理,

  5) 根据《水利水电工程施工质量检验与评定规程》SL176—2007,改正事件4中的不妥之处。

查看答案解析

  【正确答案】 监理单位复核后,应增加“项目法人认定”,然后应由项目法人报质量监督机构核备。

  【答案解析】

  本题知识点:水利水电工程项目施工管理,

2019二级造价高效取证方案
分享到:
阅读下一篇
某寒冷地区大型水利工程包括水闸、堤防等,水闸工程共18孔,每
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信

取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
