某中型水库除险加固工程内容包括:加固放水洞洞身

2018-12-17来源: 建设工程教育网

某中型水库除险加固工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工,合同约定:

(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;(2)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同价的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;(3)工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。

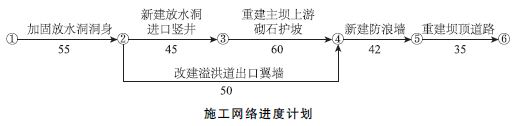

承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计):

二级建造师水利实务



2011年12月1日工程如期开工,施工中发生如下事件:

事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才能开始,并因工程量增加,该工作持续时间将延长10天。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。

事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场,由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。

事件3:截至2012年5月底,承包人累计完成工程进度款为428万元。承包人提交了6月份工程进度款支付申请报告,经监理单位确认的工程进度款为88万元。

本题知识点:水利水电工程项目施工管理

1) 指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。

【正确答案】 本工程的施工网络进度计划完工日期2012年7月27日。“重建主坝上游砌石护坡”项目计划完成日期为2012年5月10日。

【答案解析】

本题知识点:水利水电工程项目施工管理

2) 根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。

【正确答案】 设计变更后“改建溢洪道出口翼墙”项目的持续时间为60天,从3月15日开始至5月14日完成,可在5月15日前结束,对安全度汛目标无影响;合同完工工期为7月30日,后续项目还需77天,从5月15日至7月30日只有76天(或后续项目需从5月15日开始到8月1日才能完成),影响合同工期1天。

【答案解析】

本题知识点:水利水电工程项目施工管理

3) 按照《水利水电工程标准施工招标文件》(2009年版)事件2 中承包人通知监理单位对防浪墙地基进行检查的前提是什么?承包人的通知应附哪些资料?

【正确答案】 承包人通知监理单位对防浪墙地基进行检查的前提是:经自检确认防浪墙地基具备覆盖条件。承包人的通知应附的资料为自检记录和必要的检查资料。

【答案解析】

本题知识点:水利水电工程项目施工管理

4) 事件2中,承包人提出增加检查费用的要求是否合理?简要说明理由。

【正确答案】 若重新检验工程质量符合合同要求,发包人承担相关费用,增加检查费用要求合理。

若重新检验工程质量不符合合同要求,承包人承担相关费用,增加检查费用要求不合理。

【答案解析】

本题知识点:水利水电工程项目施工管理

5) 计算2012年6月份的工程质量保证金扣留、工程预付款扣回金额和实际支付工程款。(计算结果保留2 位小数)

查看答案解析

【正确答案】 2012年6月份

扣留工程质量保证金:88×5%=4.40万元

还需扣回的工程预付款:

580×10%-(428-580×50%)×40%=2.80万元

6月份工程进度款的40%为:88×40%=35.20万元

工程预付款实际扣回金额:2.80万元

实际支付工程款:88—4.40—2.80=80.80万元

【答案解析】

本题知识点:水利水电工程项目施工管理

2019二级造价高效取证方案
分享到:
阅读下一篇
某新建排灌结合的泵站工程,共安装6台机组(5用1备)
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
