2019年二级建造师考试已近在眼前,各位考生觉得自己复习的如何呢?是不是也有许多考生希望做一下历年呢?对于二级建造师考试来说,实务这一科目是相对比较难的一科,考验考生的综合能力,今天建设工程教育网就为大家提供了《水利水电工程管理与实务》案例分析解析,希望对大家有所帮助!
背景资料:
施工单位承担某水闸工程施工。施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。其中,施工进度计划如图1所示。施工围堰作为总价承包项目,其设计和施工均由施工单位负责。

施工过程中发生如下事件:
(按照
方式标注)。 事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。处理坍塌边坡增加费用1万元,增加工作时间10天。施工单位以围堰施工方案经总监批准为由向发包方提出补偿10天工期和1万元费用的要求。
事件3:因闸门设计变更,导致闸门制作与运输工作拖延30天完成。施工单位以设计变更是发包人责任为由提出补偿工期30天的要求。
问题:

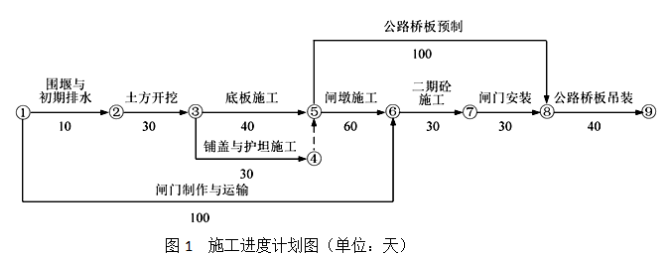

1.指出图1进度计划的工期和关键线路(用节点编号表示)。
『参考答案』
1.工期为:240天。
关键线路是:①→②→③→⑤→⑥→⑦→⑧→⑨。
2.指出事件1中,a、b所代表时间参数的名称和数值(闸门制作与运输)。
『参考答案』
2.a所代表的时间参数名称为:工作最迟开始时间,数值为:40
b所代表的时间参数名称为:工作自由时差,数值为:40
3.指出事件2中初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么?
『参考答案』
3.初期排水总量包括基坑积水量,抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,及可能的降水量等组成。
发生围堰边坡坍塌事故的主要原因是:水位降低速度过快(或初期排水速率过大)。
4.分别指出事件2、事件3中,施工单位的索赔要求是否合理,简要说明理由。综合事件2、事件3,指出本工程的实际工期。
『参考答案』
4.事件2中,索赔要求不合理,因为围堰设计和施工均由施工单位负责,总监审核施工方案不能解除承包人的责任。
事件3中,索赔要求不合理,因为责任虽然在发包人,但事件3发生并未对工期造成影响。
综合事件2和事件3,本工程实际工期为250天。
以上就是为大家分享的二级建造师《水利水电工程管理与实务》,希望对各位有所帮助。关于2019年二级建造师考试的更多信息请关注建设工程教育网。
建设工程教育网2020年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2020年二级建造师考试,打造零基础全科通关方案,全新课程套餐,快速提高分数,取证必修课!立即查看>>
|
|
|
|
长按二维码,保存到相册, |
长按二维码,保存到相册, |
| 2020年二级建造师全新课程套餐 | |||||||||
| 高效取证班 |
|
管理 | 法规 | 建筑 | 市政 | 机电 | 公路 | 水利 | |
| 全科 3280元 | 建筑 | 市政 | 机电 | 公路 | 水利 | ||||
| 超值精品班 |
|
管理 | 法规 | 建筑 | 市政 | 机电 | 公路 | 水利 | |
| 全科 1380元 | 建筑 | 市政 | 机电 | 公路 | 水利 | ||||
相关推荐:
