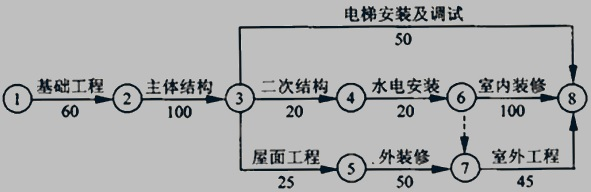

场景(一)某施工企业与业主签订了某工程的施工承包合同。经监理工程师审核批准的施工进度计划如下图所示(时间单位:天)。
根据场景(一),回答下列问题:
监理工程师审核批准的施工进度计划工期是( )天。
A、210
B、245
C、280
D、300
【正确答案】D
【答案解析】本题考查的是双代号网络计划。计算得到最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差。由图可知计划工期是300天。由于该网络计划图较简单,也可以分别计算四条线路的持续时间,关键线路的长就是计划工期。参见教材P138。
工期泛指完成任务所需要的时间,一般有以下3种;
(1)计算工期,根据网络计划时间参数计算出来的工期,用TC表示;
(2)要求工期,任务委托人所要求的工期,用Tr表示;
(3)计划工期,根据要求工期和计算工期所确定的作为实施目标的工期,用Tp表示。
网络计划的计划工期Tp应按下列情况分别确定:当已规定了要求工期时,Tp≤Tr;当未规定要求工期时,可令计划工期等于计算工期,Tp=Tr。参见教材P137。
