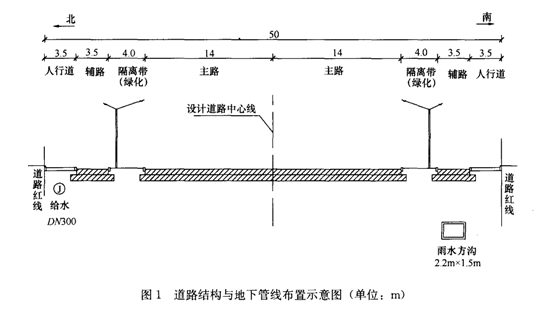

某公司中标北方城市道路工程,道路全长1000m。道路结构与地下管线布置如图1所示。
施工场地位于农田,邻近城市绿地。土层以砂性粉土为主,不考虑施工降水。
雨水方沟内断面2.2m×1.5m,采用钢筋混凝土结构,壁厚度200mm;底板下混凝土垫层厚100mm;雨水方沟位于南侧辅路下,排水方向为由东向西,东端沟内底高程为-5.0m(地表高程±0.0m),流水坡度1.5‰。给水管道位于北侧人行道下,覆土深度1m。
项目部对①辅路、②主路、③给水管道、④雨水方沟、⑤两侧人行道及隔离带(绿化)作了施工部署,依据各种管道高程以及平面位置对工程的施工顺序作了总体安排。
施工过程发生如下事件:
事件1:部分主路路基施工突遇大雨,未能及时碾压,造成路床积水,土料过湿,影响施工进度。
事件2:为加快施工进度,项目部将沟槽开挖出的土方在现场占用城市绿地存放,以备回填,方案审查时被纠正。
本题知识点:市政公用工程项目施工管理,
1) 列式计算排水方沟东、西两端沟槽的开挖深度。
【正确答案】 雨水沟东端沟内高程-5.0m,壁厚0.2m,垫层0.1m。东端地面高程0.0m。所以东端沟槽开挖深度为0-5-0.2-0.1=-5.3m。流水方向由东向西,坡度为1.5‰,道路全长为1000m,两端的高程差为1000×1.5‰=1.5m。所以西端沟内高程为-5-1.5=-6.5m,西端开挖深度为-6.5-0.2-0.1=-6.8m。
【答案解析】
本题知识点:市政公用工程项目施工管理,
2) 用背景资料中提供的序号表示本工程的总体施工程序。
【正确答案】 本工程的施工顺序为:④→③→②→①→⑤。
【答案解析】
本题知识点:市政公用工程项目施工管理,
3) 针对事件1写出部分路基雨后土基压实的处理措施。
【正确答案】 事件1,雨季路基施工:(1)对于土路基施工,要有计划地集中力量,组织快速施工,分段开挖,切忌全面开花或挖段过长;(2)挖方地段要留好横坡,做好截水沟;(3)填方地段施工,应留2%~3%的横坡整平压实,以防积水。处理措施为应将路床积水排干,对含水量过大的填料进行翻晒或换填,在接近最佳含水量时重新碾压,使得路基的压实度达到设计要求。雨季施工路基坚持当天挖完、填完、压完,不留后患。
【答案解析】
本题知识点:市政公用工程项目施工管理,
4) 事件2中现场占用城市绿地存土方案为何被纠正?给出正确的做法。
【正确答案】 挖土占用城市绿地方案审查被纠正原因是施工方没有经过批准,擅自改变城市绿化的用地性质和破坏城市绿化用地的地形地貌水体和植被,属于擅自占用城市绿地,是不允许的。正确做法是:施工方应征得向城市人民政府城市绿化行政管理部门同意,占用绿地,并限期归还,恢复原貌。
【答案解析】
本题知识点:市政公用工程项目施工管理,
}}
