背景资料
某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。
高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用明挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。
降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。

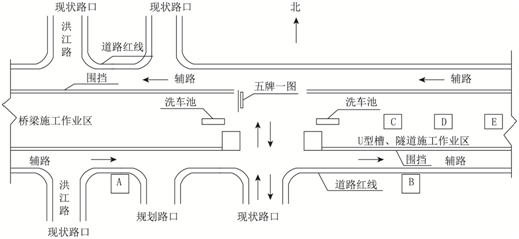

图4-1 平面布置图

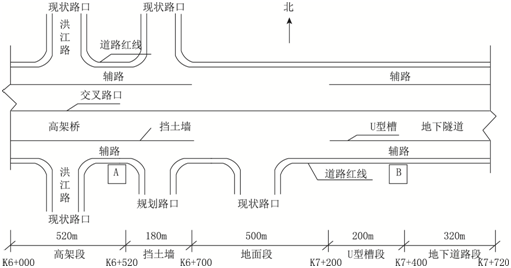

图4-2 作业区围挡示意图
本题知识点:市政公用工程项目施工管理,
1) 图4-1中,在A、B两处如何设置变压器?电缆线如何敷设?说明理由。
【正确答案】 (1)变压器应安装于平台上,平台应高于地面50cm,其四周应设高度不小于1.7m的护栏;护栏与变压器的外缘距离不得小于1m;护栏明显处应悬挂警示牌。护栏门应锁固。
(2) A处应直埋。因为高架桥为钢砼叠合梁,吊装时有干扰;
B处应架空敷设。因为临时用地极少,现状道路交通量大,施工时现状交通不断行,多条现状管线穿越地下隧道段。
【答案解析】
本题知识点:市政公用工程项目施工管理,
2) 根据图4-2,地下连续墙施工时,C、D、E位置设置何种设施较为
合理?
【正确答案】 C—泥浆池;D—钢筋加工及存放;E—机械存放;
【答案解析】
本题知识点:市政公用工程项目施工管理,
3) 观察井、回灌井、管井的作用分别是什么?
【正确答案】 观察井:监测地下水位
回灌井:防止土层中因失去水而产生压密,导致周围邻近建筑物的不均匀沉降或开裂。
管井:疏干水层、降低地下水位
【答案解析】
本题知识点:市政公用工程项目施工管理,
4) 本工程隧道基坑的施工难点是什么?
【正确答案】 (1)明挖基坑支护、开挖、降水、截水。
(2)基坑围护结构及变形监测。
(3)现状管线拆改挪移。
(4)隧道侧壁砼施工缝防水处理。
(5)交通导行。
【答案解析】
本题知识点:市政公用工程项目施工管理,
5) 施工地下连续墙时,导墙的作用主要有哪四项?
【正确答案】 (1)挡土;(2)基准作用;(3)承重;(4)存蓄泥浆
【答案解析】
本题知识点:市政公用工程项目施工管理,
6) 目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?
【正确答案】 (1)城区内常用钢梁安装方法:自行式吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法等。
(2)针对本项目的特定条件,应采用支架架设法。
(3)履带式吊车。
(4)在夜间交通量稀少时安装。
【答案解析】
本题知识点:市政公用工程项目施工管理,
}}
