  背景资料:

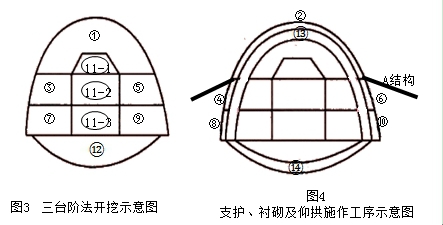

  某隧道工程地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,稳定性差。由于地下水发育,特别断层地带岩石破碎、裂隙发育,为保施工安全,施工单位在该隧道施工中采用了超前地质预报,并进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如下图所示。



某隧道工程地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,



  针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。

  2018年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移-时间曲线”出现反弯点。但未及时告知作用班组潜在危险,当日下午发生较大塌方,当场死亡5人,重伤12人,经补报并核实,截止2018年7月6日,确认累计死亡达10人。

  事故发生后,施工单位认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案。

  经过严格整改后,项目部恢复了后续的工作,二次衬砌采用模板台车灌注混凝土,初期支护与二次衬砌之间铺设防水层。

  在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。

  本题知识点:市政公用工程项目施工管理,

  1) 给出③→⑩、⑿→⒁正确的施工顺序,说明理由。施工过程中向土体打入了A结构。A的名称与作用是什么?

  【正确答案】 正确施工顺序:⑤→⑥→③→④→⑨→⑩→⑦→⑧,理由:右侧围岩较左侧更差;

  ⑬→⑫→⑭理由:软弱围岩,尽快施工二衬,稳定拱部。

  A是锁脚锚杆。起加固、防止拱脚收缩和掉拱等作用。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  2) 施工单位采用台阶法施工是否合理?说明理由。

  【正确答案】 不合理。

  理由:如果围岩的完整性较好时,可采用多台阶法开挖。本案例中围岩软弱,地下水丰富,隧道断面尺寸大,应优先采用单侧壁、双侧壁导坑法。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  3) 监控量测数据处理中,发现的“周边位移-时间曲线”出现反弯点说明什么问题?应如何处理?

  【正确答案】 表明围岩和支护呈不稳定状态。应密切监视围岩动态,并加强支护,必要时暂停开挖。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  4) 根据现行的《生产安全事故报告和调查处理条例》,背景中发生的塌方事故属于什么等级?说明理由。

  【正确答案】 安全重大事故。

  理由:造成10人(含)以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故为重大事故。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  5) 指出隧道边墙浇筑错误之处并改正。

查看答案解析

  【正确答案】 错误之处:先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。

  正确做法:应对称浇筑,使两侧混凝土分层对称均匀上升,以免两侧边墙模板受力不均匀而产生变形。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

2019二级造价高效取证方案
分享到:
阅读下一篇
某城市新建一主干路长3km,路面设计双向三车道宽度45m。含一座
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
