建筑题库 > 正文

某公司承建一座市政桥梁工程,桥梁上部结构为10孔30m后张法

2019-01-10来源: 建设工程教育网

  背景资料:

  某公司承建一座市政桥梁工程,桥梁上部结构为10孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片。

  施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了T梁预制场的选址和规划,选取了过去的一块空旷的水田作为预制场区,并编制了《梁场布置方案》,在报经企业技术负责人审批后,对场区进行了简单处理后组织施工。

  方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图如下图:

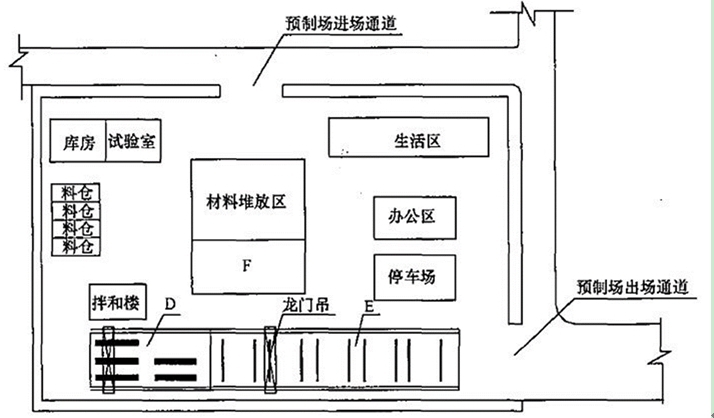

某公司承建一座市政桥梁工程,桥梁上部结构为10孔30m后张法



  图1 预制场平面布置示意图

  同时编制了预制场的建设方案:预制场设5个制梁台座(编号1-5),采用一套外模、两套内模。每片梁的生产周期为10天。其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。并计算了支架的强度,5个制梁台座的制梁横道图如下:

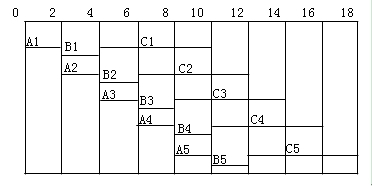

某公司承建一座市政桥梁工程,桥梁上部结构为10孔30m后张法



  图2 5个制梁台座的制梁横道图(时间单位:天)

  监理检查预制场时,指出预制场地基处理不符合规定,在施工过程中发生了如下事件:

  事件一:存放区台座高出地面15cm,预制梁体直接置于台座上;

  事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成;

  事件三:预应力张拉在专职安全员的主持下进行。

  本题知识点:市政公用工程项目施工管理,

  1) D、E、F三个区各是什么?

  【正确答案】 D-制梁区;E-存梁区;F-材料加工区。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  2) 全桥共有T梁多少片?为完成T梁预制任务最少需要的工期为多久?若每天只能吊装架设8片梁,最快多久可以吊装安装完毕?

  【正确答案】 全桥共有T梁10×12=120片;

  吊装天数=120/8=15天

  最短工期为120×2(钢筋)+8(模板+养护)=248天。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  3) 施工单位《梁场布置方案》的审批程序是否正确?说明理由。

  【正确答案】 不正确。编制了《梁场布置方案》,应报经总监理工程师审批后实施。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  4) 事件一中,梁的存放是否符合要求?说明理由。

  【正确答案】 不符合要求。

  理由是:存放台座应坚固稳定,且宜高出地面200mm以上。存放场地应有相应的防水排水设施,并应保证梁、板等构件在存放期间不致因支点沉陷而受到损坏。

  梁存放时,其支点应符合设计规定的位置,支点处应采用垫木和其他适宜的材料支承,不得将构件直接支承在坚硬的存放台座上。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

  5) 事件二中,T梁混凝土应如何正确浇筑?事件三中,预应力张拉主持是否正确?说明理由。

查看答案解析

  【正确答案】 事件二浇筑方法不正确。

  正确的做法:可采用斜面分层法浇筑。

  事件三预应力张拉主持不正确。

  正确的做法:应由项目技术负责人主持。

  【答案解析】

  本题知识点:市政公用工程项目施工管理,

2019二级造价高效取证方案
分享到:
阅读下一篇
某隧道工程地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
