某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下

2018-12-21来源: 建设工程教育网

  某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6.m。

  涉及基坑长63.8m,宽19.1m,深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如图2所示

  施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。

  按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。

2016年二级建造师市政实务

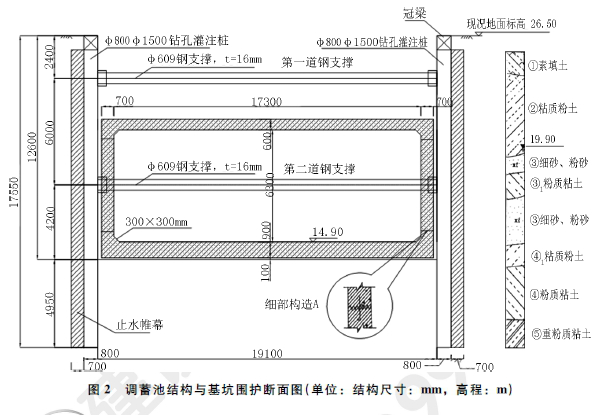

  图2 调蓄池结构与基坑围护断网图(单位:结构尺寸:mm,高程:m)

  本题知识点:市政公用工程项目施工管理

  1) 列式计算池顶模板承受的结构自重分布荷载q(kN/m2),(混凝土容重γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。

  【正确答案】 池顶板厚度为600mm,因此模板承受的结构自重Q=25KN/m3×0.6m=15kN/m2。

  需要组织专家论证。理由:根据相关规定,施工总荷载在15KN/m2及以上时,需要组织专家论证。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  2) 计算止水帷幕在地下水中的高度。

  【正确答案】 地面标高为26.5m,地下水埋深6.6m,因此地下水位标高为26.5-6.6=19.9m;

  止水帷幕在地下水中高度为19.9-(26.5-17.55)=10.95m或(17.55-6.6=10.95m);

  因此截水帷幕在地下水中的高度为10.95m。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  3) 指出基坑侧壁渗漏后,项目部继续开挖施工存在的风险。

  【正确答案】 基坑侧壁渗漏继续开挖的风险:如果渗漏水主要为清水,一般及时封堵不会造成太大的环境问题;而如果渗漏造成大量水土流失则会造成围护结构背后土体过大沉降,严重的会导致围护结构背后土体失去抗力造成基坑倾覆。(教材P269)

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  4) 指出基坑施工过程中风险最大的时段,并简述稳定坑底应采取的措施。

  【正确答案】 基坑施工过程中风险最大时段是基坑刚开挖完成后还未施做防护措施时,主要的风险是坍塌和淹没。

  稳定坑底应采取的措施:加深围护结构入土深度、坑底土体加固、坑内井点降水等措施,并适时施作底板结构。(教材P71)

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  5) 写出图2中细部构造A的名称,并说明其留置位置的有关规定和施工要求。

  【正确答案】 (1)构造A的名称为施工缝或工作缝。

  (2)构造A留置位置的相关规定:施工缝应留在结构底板腋角上面不小于200mm处,或留在结构底板顶面不小于500mm处(含腋角300mm)。

  (3)构造物A的施工要求:施工缝内应安设止水带;侧墙浇筑前,施工缝的衔接部位应凿毛、清理干净。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

  6) 根据本工程特点,试述调蓄池混凝土浇筑工艺应满足的技术要求。

查看答案解析

  【正确答案】 调蓄池混凝土浇筑工艺的技术要求:混凝土浇筑应合理分层交圈、连续浇筑,一次浇筑量应适应各施工环节的实际能力;混凝土运输、浇筑和间歇的全部时间不应超过混凝土的初凝时间,底层混凝土初凝前进行上层混凝土浇筑;混凝土应振捣密实;浇筑过程中设专人维护支架。

  【答案解析】

  本题知识点:市政公用工程项目施工管理

2019二级造价高效取证方案
分享到:
阅读下一篇
某公司承建城市道路改扩建工程,工程内包括
2019年一建报考常见问题

2019年二建报名条件}} 选课

选课中心

试听

免费试听

题库

试题中心

指南

报考指南

名师

网校名师

招生

招生方案

动态

考试动态

微信

消防微信


取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
