背景:
施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:
签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,工程开工之后按完成工程量的40%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。

表2 泵站建筑安装工程内容及工程量表
注:各项工作均衡施工;每月按30天计,下同。

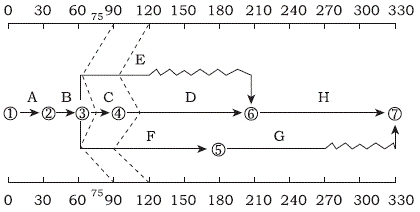

开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。
图2-1施工进度计划图
项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见图2-2。

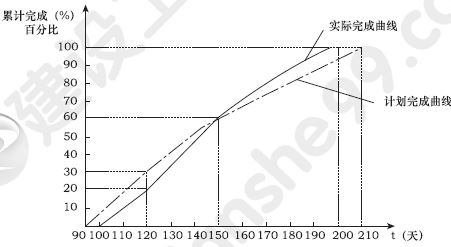

图2-2 D工作进度曲线
在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。
本题知识点:水利水电工程项目施工管理,施工合同管理,
1) 根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。
【正确答案】 C工作拖欠总工程量的50%,拖延15天;E工作拖欠总工程量的50%,拖延30天;F工作拖欠总工程量的25%,拖延30天;延误总工期15天。
【答案解析】
本题知识点:施工合同管理,
2) 指出图2-2中D工作第150天的进度偏差和总赶工天数。
【正确答案】 第150天,D工作进度偏差为0;第150天末总赶工天数为10天。
【答案解析】
本题知识点:施工合同管理,
3) 计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。
【正确答案】 第4个月完成的价款:C=60万、D=20%×500=100万、E=80万、F=1/4×180=45万,故已实施工程的价款=285万;
预付款扣回:285×40%=114(万元)
预付款剩余额为:1230*10%-(30+90+60)*0.4=51(万元)
故四月扣回额为51万元。
质量保证金扣留:285×5%=14.25(万元)(备注:最新文件规定质量保证金扣回是按照合同价款结算总额的3%)
实际工程款支付:285-51-14.25=219.75(万元)
【答案解析】
本题知识点:施工合同管理,
4) 根据《关于清理规范工程建设领域保证金的通知》(国办发[2016]49号),指出质保金的退还要求。
【正确答案】 在工程质量保修期满时,发包人将在30个工作日内核实后将质量保证金支付给承包人,未按规定或合同约定返还保证金的,保证金收取方应向建筑业企业支付逾期返还违约金。在工程质量保修期满时,承包人没有完成缺陷责任的,发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金余额,并有权延长缺陷责任期,直至完成剩余工作为止。
【答案解析】
本题知识点:施工合同管理,
}}
