建设工程教育网

首页 > 二级建造师考试 > 备考资料 > 复习资料

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用,2018年二级建造师考试结束不久,就有许多小伙伴开始准备2019年二级建造师考试了,为了帮助大家高效备考2019年二级建造师考试,今天为大家整理了二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用,希望对大家有帮助!

  02 流水施工方法在建筑工程中的应用

  案例1

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍均为4天;

  (5)组织等节奏流水施工。

  问题:1.除了等节奏流水施工组织形式外,还有哪些流水施工组织形式?

  分析与答案:

  1.除了等节奏流水施工组织形式外,还有的流水施工组织形式:异节奏流水施工、无节奏流水施工。

  考试用书:

  流水施工的组织形式

  (1)等节奏流水施工

  (2)异节奏流水施工(其特例为成倍节拍流水施工)

  (3)无节奏流水施工

  等节奏流水施工横道图

  异节奏流水施工横道图

  无节奏流水施工横道图

  案例2背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4

  (5)组织等节奏流水施工。

  (6)由编制人员绘制等节奏流水施工进度计划横道图。

  问题:1.根据流水节拍表判断,本施工任务是否可以组织等节奏流水施工?

  分析与答案:

  1.可以组织等节奏流水施工。

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4

  专业队:

  a

  b

  专业队在施工段上作业所需时间称为流水节拍(t)

  案例3

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
1

  (5)组织无节奏流水施工。

  (6)由编制人员绘制等节奏流水施工进度计划横道图。

  问题:1.根据流水节拍表判断,本施工任务是否可以组织无节奏流水施工?

  分析与答案:

  1.可以组织无节奏流水施工。

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
1

  专业队:

  a

  b

  案例4

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
2
2
铺实木面板
4
4

  (5)组织流水施工。

  (6)由编制人员绘制流水施工进度计划横道图。

  问题:1.根据流水节拍表判断,本施工任务可以组织什么流水施工?

  分析与答案:

  1.可以组织异节奏流水施工

  (1)可以按照无节奏流水施工组织施工

  (2)也可以组织成倍节拍流水施工

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
2
2
铺实木面板
4
4

  专业队:

  a

  b

  案例5

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4

  (5)组织等节奏流水施工。

  (6)由编制人员绘制等节奏流水施工进度计划横道图。

  问题:1.根据流水节拍表判断,a,b两个专业队进场最小时间差?

  分析与答案:

  1.当组织等节奏流水施工时

  a,b两个专业队进场最小时间差=流水节拍=4天

  流水步距=流水节拍=4天

  Kab=4天

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4

  专业队:

  a

  b

  案例6

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
3
1
铺实木面板
1
4

  (5)组织无节奏流水施工。

  (6)由编制人员绘制无节奏流水施工进度计划横道图。

  问题:1.根据流水节拍表判断,a,b两个专业队进场最小时间差?

  分析与答案:

  1.当组织无节奏流水施工时

  a,b两个专业队进场最小时间差=按照取大差法计算结果的最大值

  流水步距=按照取大差法计算结果的最大值

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  所以Kab=3天

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
3
1
铺实木面板
1
4

  专业队:

  a

  b

  案例7

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成四个施工过程:钉地龙骨、铺实木面板;打磨;油漆。

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;指定c专业队负责打磨施工,指定d专业队负责油漆施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4
打磨
4
4
油漆
4
4

  打磨44

  油漆44

  (5)组织等节奏流水施工。

  问题:1.根据流水节拍表判断各个专业队进场最小时间差?

  分析与答案:

  1.Kab=t=4

  Kbc=t=4

  Kcd=t=4

  案例8

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
2
2
铺实木面板
4
4

  (5)按照无节奏流水组织施工。

  (6)由编制人员绘制无节奏流水施工进度计划横道图。

  问题:1.根据流水节拍表判断,a,b两个专业队进场最小时间差?

  分析与答案:

  1. 当组织无节奏流水施工时

  a,b两个专业队进场最小时间差=按照取大差法计算结果的最大值

  流水步距=按照取大差法计算结果的最大值

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  所以Kab=2天

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4

  专业队:

  a

  b

  案例9

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成四个施工过程:钉地龙骨、、铺实木面板、打磨、油漆;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;指定c专业队负责打磨施工,指定d专业队负责油漆施工;

  (4)专业队流水节拍见表:且各个施工过程之间无时间间隙。

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
4
4
铺实木面板
4
4
打磨
4
4
油漆
4
4

  (5)组织等节奏流水施工。

  问题:

  计算流水工期。

  分析与答案:

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=4

  Kbc=4

  Kcd=4

  T=∑K(流水步距之和)+∑t(最后一个施工过程专业队在各个施工段上流水节拍之和)+∑G(施工过程之间时间间隙之和)

  =Kab+Kbc+Kcd+∑t+∑G

  =Kab+Kbc+Kcd+4+4+∑G

  =Kab+Kbc+Kcd+4+4+0

  =4+4+4+4+4+0

  =20(天)

  案例10

  背景

  项目经理决定:

  (1)把某三室一厅住宅中的主卧、次卧1、次卧2木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成三个施工段(主卧、次卧1、次卧2);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:且各个施工过程之间无时间间隙。

  (5)组织无节奏流水施工。

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧1
次卧2
钉地龙骨
2
4
3
铺实木面板
1
4
1

  问题:

  计算流水工期。

  分析与答案:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=?

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=5天

  T=∑K+∑t+∑G

  =Kab+∑t+∑G

  =Kab+1+4+1+∑G

  =Kab+1+4+1+0

  =5+1+4+1+0

  =11(天)

  案例11

  背景

  项目经理决定:

  (1)把一层楼30根现浇钢筋混凝土框架柱施工任务划分成三个施工过程:绑扎钢筋、立模板、浇筑混凝土;

  (2)每10根框架柱为一个施工段,共划分成三个施工段;

  (3)指定a专业队负责绑扎钢筋施工,指定b专业队负责立模板施工;指定c专业队

  负责浇筑混凝土施工;

  (4)专业队流水节拍见表:立模板过程完成后监理工程师隐蔽工程验收需要1天。

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
绑扎钢筋
2
2
2
立模板
4
4
4
浇筑混凝土
1
1
1

  (5)按照无节奏流水组织施工。

  问题:

  计算流水工期。

  分析与答案:

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=?

  Kbc=?

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=2天

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kbc=10天

  T=∑K+∑t+∑G

  =Kab+Kbc+∑t+∑G

  =Kab+Kbc+1+1+1+∑G

  =Kab+Kbc+1+1+1+1

  =2+10+1+1+1+1

  =16(天)

  案例12

  背景

  项目经理决定:

  1,某二室一厅住宅装修工程施工任务被划分成两个施工过程:钉地龙骨、铺木地板;

  2,施工区域划分成两个施工段(主卧、次卧);

  3,指定a专业队负责钉地龙骨施工,指定b专业队负责铺木地板施工;

  4,专业队流水节拍为4天;

  5,流水步距为4天,组织流水施工;

  6,流水工期为12天。

  问题:

  1.流水施工参数包括哪些?

  分析与答案:

  (1)工艺参数,指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。

  (2)空间参数,指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。

  (3)时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍t、流水步距K和流水施工工期T三个方面。

  案例13

  背景

  项目经理决定:

  (1)把某二室一厅住宅中的主卧和次卧木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成两个施工段(主卧、次卧);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
2
2
铺实木面板
2
2

  (5)组织等节奏流水施工;

  (6)由编制人员绘制等节奏流水施工进度计划横道图。

  问题:

  1.绘制等节奏流水施工进度计划横道图。

  分析与答案:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
主卧
次卧
钉地龙骨
2
2
铺实木面板
2
2

专业队
a
b

  Kab=2天

起点
长度
分段
a
第1天上班时刻
2,2
2
b
根据Kab确定
2,2
2

  流水节拍表(单位:天)

  绘制步骤:①画表格②填信息;③画横道;④标出施工地点

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  T=∑K+∑t+∑G=2+2+2+0=6天

  案例14

  背景

  项目经理决定:

  (1)把某三室一厅住宅中的主卧、次卧1、次卧2木地板装修工程施工任务划分成两个施工过程:钉地龙骨、铺实木面板;

  (2)施工区域划分成三个施工段(M1-主卧、M2-次卧1、M3-次卧2);

  (3)指定a专业队负责钉地龙骨施工,指定b专业队负责铺实木面板施工;

  (4)专业队流水节拍见表:且各个施工过程之间无时间间隙。

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
M1
M2
M3
钉地龙骨
2
1
3
铺实木面板
1
4
1

  (5)组织无节奏流水施工。

  问题:

  1.流水步距是多少?

  2.绘制无节奏流水施工横道图。

  分析与答案1:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=?

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=2天

起点
长度
分段
a
第1天上班时刻
2,2
2
b
根据Kab确定
2,2
2

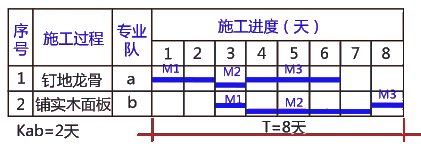

  分析与答案2:

  绘制步骤:

  ①画表格;

  ②填信息;

  ③画横道;

  ④标出施工地点

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  案例15

  背景

  项目经理决定:

  (1)把一层楼30根现浇钢筋混凝土框架柱施工任务划分成三个施工过程:绑扎钢筋、立模板、浇筑混凝土;

  (2)每10根框架柱为一个施工段,共划分成三个施工段;

  (3)指定a专业队负责绑扎钢筋施工,指定b专业队负责立模板施工;指定c专业队

  负责浇筑混凝土施工;

  (4)专业队流水节拍见表:立模板过程完成后监理工程师隐蔽工程验收需要1天;

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
绑扎钢筋
1
1
1
立模板
2
2
2
浇筑混凝土
1
1
1

(5)按照无节奏流水组织施工。

  问题:

  1.计算流水步距

  2.绘制无节奏流水施工横道图。

  分析与答案1:

  流水节拍表(单位:天)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
绑扎钢筋
1
1
1
立模板
2
2
2
浇筑混凝土
1
1
1

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=?

  Kbc=?

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab=1天

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kbc=4天

  分析与答案2:

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用
绑扎钢筋
1
1
1
立模板
2
2
2
浇筑混凝土
1
1
1

起点
长度
分段
a
第1天上班时刻
1,1,1
3
b
根据Kab确定
2,2,2
3
c
根据Kbc+G确定
1,1,1
3

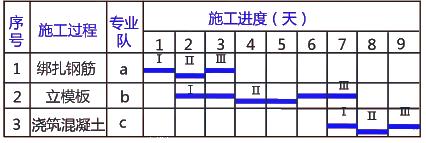

  绘制步骤:

  ①画表格;

  ②填信息;

  ③画横道;

  ④标出施工地点

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  案例16

  背景

  某工程包括三个结构形式与建造规模完全一样的单体建筑,施工过程共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构施工完毕后,需要等待2周后才能进行二次砌筑。项目部决定将每个单体建筑作为一个施工段,每个施工过程由一个专业队负责施工,组织无节奏流水施工。流水节拍表如下:

  流水节拍表

施工过程编号
施工过程
流水节拍(周)
土方开挖
2
基础施工
2
地上结构
6
二次砌筑
4
装饰装修
4

  问题:

  1.流水步距有几个,并计算流水步距。

  2.计算流水工期。

  分析与答案:

  (标准)流水节拍表

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  Kab

  Kbc

  Kcd

  Kde

  项目部决定将每个单体建筑(共有三个单体建筑)作为一个施工段,每个施工过程由一个专业队负责施工,组织无节奏流水施工。流水节拍表如下:

  流水节拍表:

施工过程编号
施工过程
流水节拍(周)
土方开挖
2
基础施工
3
地上结构
6
二次砌筑
4
装饰装修
4

  Kab=2(周)

二级建造师考试建筑工程施工进度管理:流水施工方法在建筑工程中的应用

  根据施工工艺要求,地上结构施工完毕后,需要等待2周后才能进行二次砌筑。

  T=ΣK+Σtn+ΣG

  =Kab+Kbc+Kcd+Kde+4+4+4+2

  =2+2+10+4+4+4+4+2=32(周)
