二级建造师水利实务知识点:土方开挖技术

  二级建造师水利实务知识点:土方开挖技术,随着二级建造师考试的报考热度上升,所以二级建造师考试的难度也有所提升,这样的情况下怎么备考二级建造师考试呢?今天为大家整理了二级建造师水利实务知识点:土方开挖技术,希望能助各位考生一臂之力。

  Part1. 土石方开挖工程

  【课前引例】

  某平原区拦河闸工程,闸室地基为含少量砾石的黏土,自然湿密度为1820~1900kg/m3,基坑开挖时,施工单位采用反铲挖掘机配合自卸汽车将闸室地基挖至建基面高程10.0m,弃土运距约1km。

  问题:背景资料中,施工单位选用的土方开挖机具和开挖方法是否合适?简要说明理由。

  知识点:土方开挖技术

  一、土的工程分类

  土的工程分类

土的等级
土的名称
自然湿重度(kg/m3
外观及其组成特征
开挖工具
砂土、种植土
1650~1750
疏松、粘着力差或易进水,略有黏性
用锹或略加脚踩开挖
壤土、淤泥、含根种植土
1750~1850
开挖时能成块,并易打碎
用锹需要脚踩开挖
黏土、干燥黄土、干淤泥、含少量砾石的黏土
1800~1950
粘手、看不见砂粒,或干硬
用镐、三齿粑开挖或用锹需要用力加脚踩开挖
坚硬黏土、砾质黏土、含卵石黏土
1900~2100
结构坚硬,分裂后或块状,或含黏粒、砾石较多
用镐、三齿粑等开挖

  二、开挖方式

  自上而下开挖;上下结合开挖;先河槽后岸坡开挖;分期分段开挖。

  三、开挖方法

  (一)机械开挖

  1.挖掘机

  (1)单斗挖掘机:按照工作装置不同分为正铲、反铲、索铲、抓铲;

  (2)多斗挖掘机:连续工作机械,从构造上可以分为链斗式、斗轮式、滚切式等三种。

  (1)单斗挖掘机

  ①正铲挖掘机:适用于Ⅰ~Ⅳ类土及爆破石渣的挖掘。

  挖土特点:向前向上,强制切土,主要开挖适用于停机面以上的土方。

  ②反铲:适用于Ⅰ~Ⅲ类土,主要挖掘停机面以下的掌子,多用于开挖深度不大的基槽和水下石渣。



二级建造师水利实务知识点:土方开挖技术





二级建造师水利实务知识点:土方开挖技术



  ③索铲:适用于停机面以下的掌子,多用于开挖深度较大的基槽,沟渠和水下土石

  ④抓铲:可以挖掘停机面以上及以下的掌子。常用于开挖土质比较松软(Ⅰ~Ⅱ类土)、施工面狭窄而深的集水井、深井及挖掘深水中的物料,其挖掘深度可达30m以上。



二级建造师水利实务知识点:土方开挖技术





二级建造师水利实务知识点:土方开挖技术



  (2)多斗挖掘机

  与单斗挖掘机相比,具有下列特点:

  ①作业过程是连续进行的,运行不另占时间。

  ②质量轻,在同样生产率情况下,连续作业式挖掘机的自重只有单斗挖掘机的50%~60%。

  ③动力消耗少,生产率高。

  ④能够一次挖到很大的深度或高度,而且掌子面形状比较规整,一般不需要再进行人工修整。⑤操纵比较简单,装载时对车辆造成的冲击小。

  2.推土机:推土、运土及卸土三种作业。

  (1)水利水电工程中,主要用于平整场地,开挖基坑,推平填方及压实,堆积土石料及回填沟槽等作业,宜用于100m以内运距、Ⅰ~Ⅲ类土的挖运,但挖深不宜大于1.5~2.0m,填高不宜大于2~3m。

  (2)推土机开行方式基本是穿梭式。

  3.铲运机:

  行驶过程中顺序进行铲削、装载、运输和铺卸土。

  适用于Ⅳ级以下的土壤工作,如用于Ⅳ级以上土壤或冻土时,必须事先预松土壤。

  (1)按行走方式:拖式、自行式;

  (3)按卸土方式:强制式、半强制式和自由式。

  4.装载机:

  可以对堆积松散物料进行装、运、卸作业和短距离的运土。

  卸载方式:前卸式、后卸式、侧卸式和回转式四种。

  额定载重量:小型、轻型、中型、重型四种。

  (二)人工开挖

  (1)地下水位较高时;先挖出排水沟,再分层下挖。

  (2)临近设计高程时,留20~30cm的保护层。

  (3)线状布置的工程(溢洪道、渠道),采用分段施工的平行流水作业组织方式。

  (4)开挖坚实的黏性土和冻土,采用爆破松土与人工、推土机、装载机等开挖方式配合。

  五、渠道开挖

  1.人工开挖

  (1)干地开挖渠道—自中心向外,分层下挖

  (2)受地下水影响渠道:一次到底法、分层下挖法(中心排水沟法、翻滚排水沟法)。



二级建造师水利实务知识点:土方开挖技术



  人工开挖排水法

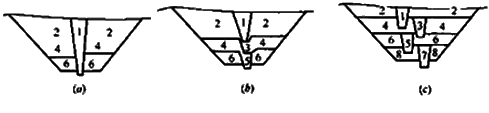

  (a)一次到底法;(b)中心排水沟;(c)翻滚排水沟

  2、4、6、8——开挖顺序;1、3、5、7——排水沟顺序

  2.机械开挖

  (1)推土机:挖深不易超过1.5~2.0米,填筑堤顶高度不易超过2~3米,坡度不易陡于1:2。

  (2)铲运机:适用于半挖半填及全挖方渠道就近弃土。

  开行方式:环形开行和“8”字形开行。

  【课前引例】

  某平原区拦河闸工程,闸室地基为含少量砾石的黏土,自然湿密度为1820~1900kg/m3,基坑开挖时,施工单位采用反铲挖掘机配合自卸汽车将闸室地基挖至建基面高程10.0m,弃土运距约1km。

  问题:背景资料中,施工单位选用的土方开挖机具和开挖方法是否合适?简要说明理由。

土的等级
土的名称
自然湿重度(kg/m3
外观及其组成特征
开挖工具
黏土、干燥黄土、干淤泥、含少量砾石的黏土
1800~1950
粘手、看不见砂粒,或干硬
用镐、三齿粑开挖或用锹需要用力加脚踩开挖
坚硬黏土、砾质黏土、含卵石黏土
1900~2100
结构坚硬,分裂后或块状,或含黏粒、砾石较多
用镐、三齿粑等开挖

  【参考答案】

  施工单位选择的开挖机具合适,开挖方法不合适。理由:本工程闸室地基土为Ⅲ类,弃土运距约1km,选用反铲挖掘机配自卸汽车开挖是合适的,用挖掘机直接开挖至建基面高程不合适,闸室地基保护层应由人工开挖。

  【课堂习题】

  铲运机是利用装在轮轴之间的铲运斗,在行驶中顺序进行( )的运输机械。

  A.推土

  B.削铲土

  C.装载土

  D.铺卸土

  E.运输土

  『正确答案』BCDE

  『答案解析』本题考查的是开挖方法。铲运机:行驶过程中顺序进行铲削、装载、运输和铺卸土。

  建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!

  相关推荐:

  2019年二级建造师报名时间查询入口

  2019年二级建造师报名条件查询平台

  2019年二级建造师报考百问百答

全部评论(0打开APP查看全部 >
打开APP看资讯 更多更快更新鲜 >>
加入组织一起备考

长按保存图片
微信识别进入小程序

添加老师微信
咨询享优惠

学习资料包免费领取

学习方法考试大纲

历年试题备考指导

一键领取
前往建设工程教育网APP查看 体验更佳!
取消 前往
0
0
0
0
评论

交流分享,早日上岸!

添加老师微信号
回复报考专业进群
已加入购物车
取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
