二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  2019年二级建造师考试备考开始了,2019年二级建造师考试报名接近尾声了,为了帮助小伙伴们更好的备考2019年二级建造师考试,今天建设工程教育网特此为大家整理了二级建造师建筑工程第十四讲施工进度管理:参数法及应用,希望对各位有所帮助。

2019二建抢分 扫码打卡

  04 参数法及应用

  一、工作时间参数计算

  案例1

  背景:

  某住宅工程,砖混结构,地上7层。施工项目部将整个施工任务划分成7个工作(A、B、C、D、E、F、G)。编制了施工进度计划双代号网络图如下(单位:月)

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

  1.计算各个工作的六个时间参数。

  分析与答案:

  (1)计算ES,EF

  ①按照从起点向终点顺序逐个计算每项工作的ES,EF

  ②同起点相连的工作ES本=0;EF本=ES本+D本

  不同起点相连的工作ES本=max{EF紧前};EF本=ES本+D本

  (2)确定TC,TP

  ①TC=max{EF终点}=max{26}=26

  ②令TP=TC=26(月)

  (3)计算LF,LS

  ①按照从终点向起点顺序逐个计算每项工作的LF,LS

  ②同终点相连的工作LF本=TP;LS本=LF本-D本

  不同终点相连的工作LF本=min{LS紧后};LS本=LF本-D本

  (4)计算TF

  ①TF本=LS本-ES本

  或TF本=LF本-EF本

  TP=26(月)

  (5)计算FF

  ①同终点相连的工作FF本=TP-EF本;

  ②不同终点相连的工作FF本=min{ES紧后}-EF本

  案例2

  背景:

  施工项目部将承包的施工任务分解成6个工作,并根据它们的逻辑关系和计划持续时间编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  1.计算各个工作的六个时间参数。

  分析与答案:

  (一)准备

  (二)计算

  (1)ES,EF

  (2)TC,TP

  (3)LF,LS

  (4)TF

  (5)FF

  案例3

  背景:

  某住宅工程,砖混结构,地上7层。施工项目部将整个施工任务划分成5个工作(A、B、C、D、E)。编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  1.计算ESB,EFB

  分析与答案:

  ESB=0

  EFB=ESB+DB=0+3=3

  案例4

  背景:

  某住宅工程,砖混结构,地上7层。施工项目部将整个施工任务划分成5个工作(A、B、C、D、E)。编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  1.计算ESE,EFE

  分析与答案:

  1.计算ESE,EFE

  ES=Emax{EF紧前}=max{12,3}=12

  EFE=ESE+DE=12+4=16

  案例5

  背景:

  建设单位不施工单位签订了施工承包合同,合同工期16个月,施工项目部编制了施工进度计划双代号网络图。如下(单位:月)。

  问题:

  1.计划工期TP是否满足合同工期

  分析与答案:

  TP=LF终=16(月)=合同工期,满足

  案例6

  背景:

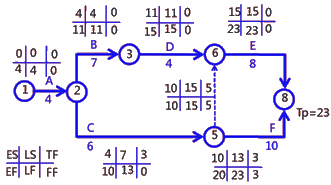

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  1.计算LSE,LFE

  分析与答案:

  LFE=TP=16

  LSE=LFE-DE=16-4=12

  案例7

  背景:

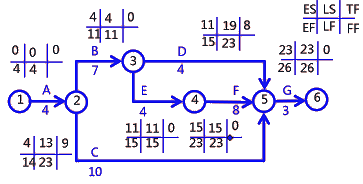

  施工项目部编制了施工进度计划双代号网络图,如下(单位:月)

  问题:

  1.计算LSA,LFA

  分析与答案:

  1.计算LSA,LFA

  LFA=min{LS紧后}=min{9,4}=4

  LSA=LFA-DA=4-4=0

  案例8

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  1.计算TFD

  分析与答案:

  1.

  TFD=LSD-ESD=4-4=0

  或TFD=LFD-EFD=12-12=0

  案例9

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  1.计算FFB,FFF

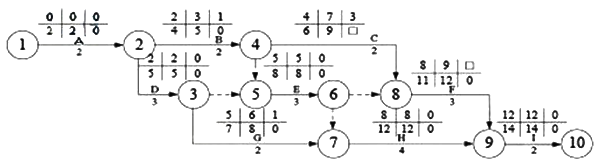

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  分析与答案:

  1.

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  FFB=min{ES紧后}-EFB=min{3,3}-3=3-3=0

  FFF=TP-EFF=16-4=12

  二、参数判断法及应用

  案例1

  背景:

  施工项目部编制了施工进度计划双代号网络图。如下(单位:月)。

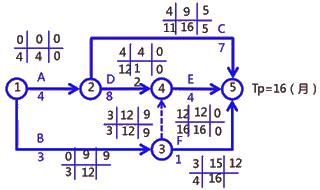

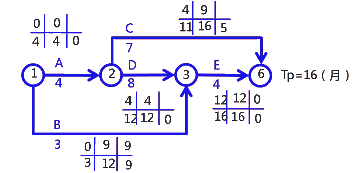

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

  1.指出关键工作,关键线路,计划总工期。

  分析与答案:

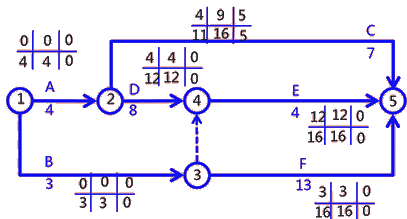

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例2

  背景:

  施工项目部编制了施工进度计划双代号网络图。如下(单位:月)。

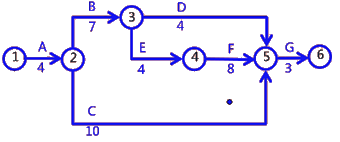

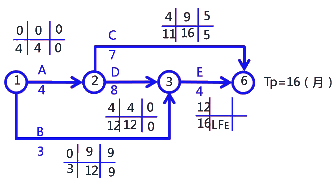

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

  1.指出关键工作,关键线路,计划总工期。

  分析与答案:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例3

  背景:

  施工项目部编制了施工进度计划双代号网络图。如下(单位:月)。

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

  1.指出关键工作,关键线路,计划总工期。

  分析与答案:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例4

  背景:

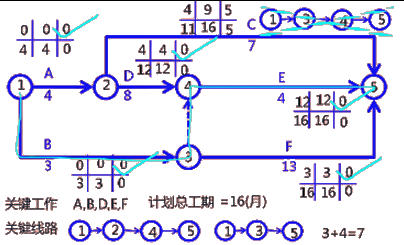

  施工项目部编制了施工进度计划双代号网络图。如下(单位:月)。

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

  1.指出关键工作,关键线路,计划总工期。

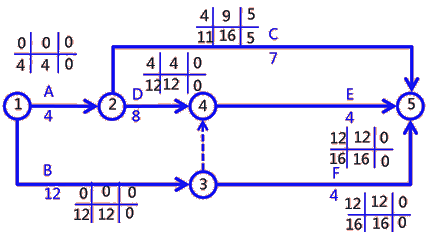

  分析与答案:

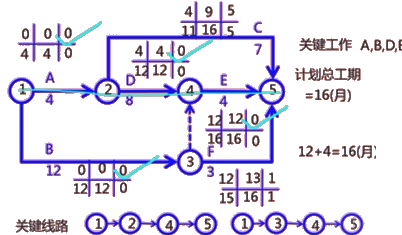

  关键工作:A、B、D、E、F;

  关键线路:①→②→④→⑤ ①→③→④→⑤ ①→③→⑤;

  计划总工期:16月。

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例5

  背景:

  (2014年试题节选)施工单位提交了室内装饰装修工期进度计划网络图(如下图所示,时间单位:周),经监理工程师确认后按此组织施工。

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

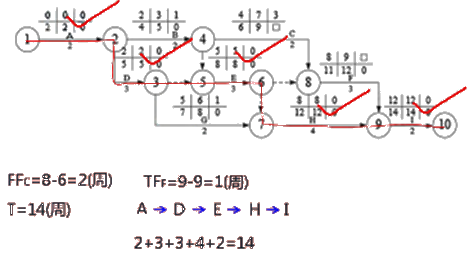

  1.列式计算工作C和工作F时间参数并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)。

  分析与答案:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例5-1

  背景:

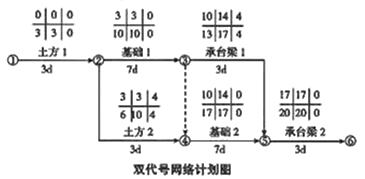

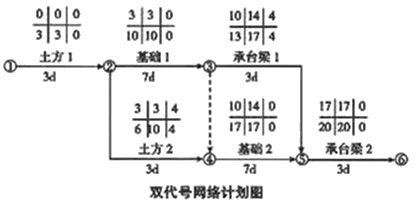

  (2009年试题节选并改编)某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁。基础工程施工分为两个施工流水段,组织流水施工,施工双代号网络计划图,如下图所示:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  在工程施工中发生如下事件:

  事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,本工作持续时间延长6天。

  事件二:承台梁1施工中,因施工用钢材未按时进场,本工作持续时间延期3天。

  事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使本工作持续时间延期5天。

  问题:

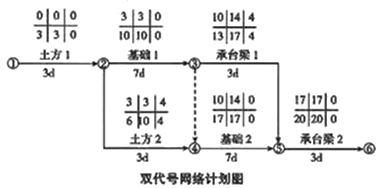

  1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。

  分析与答案:

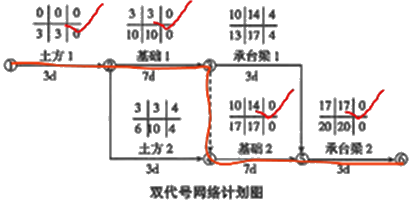

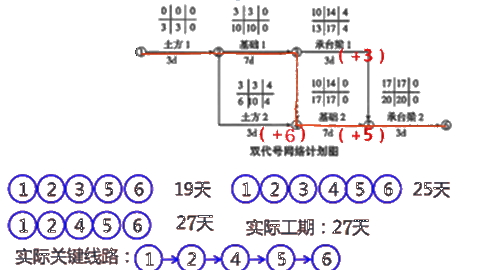

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例5-2

  背景:

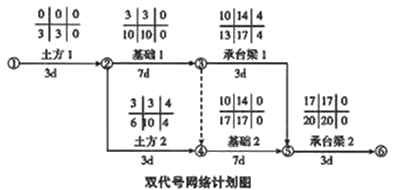

  (2009年试题节选并改编)某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁。基础工程施工分为两个施工流水段,组织流水施工,施工双代号网络计划图,如下图所示:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  在工程施工中发生如下事件:

  事件一:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,本工作持续时间延长6天。

  事件二:承台梁1施工中,因施工用钢材未按时进场,本工作持续时间延期3天。

  事件三:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使本工作持续时间延期5天。

  问题:

  2.实际工期是多少天?指出实际关键线路。

  分析与答案:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  案例5-3

  背景:

  (2009年试题节选并改编)某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁。基础工程施工分为两个施工流水段,组织流水施工,施工双代号网络计划图,如下图所示:

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  问题:

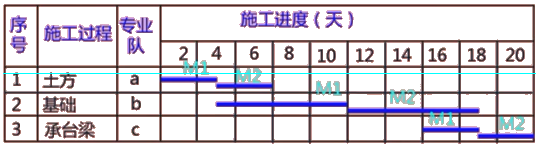

  3.根据施工双代号网络计划图,在下表中绘制流水施工进度计划横道图。

序号
施工过程
专业队
施工进度(天)
2
4
6
8
10
12
14
16
18
20
1
土方
a

2
基础
b

3
承台梁
c

  分析与答案:

  基础工程施工分为两个施工流水段。

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  流水节拍表

M1
M2
土方
3d
3d
基础
7d
7d
承台梁
3d
3d

二级建造师建筑工程第十四讲施工进度管理:参数法及应用

  Kab =3天 Kbc =11天

起点
长度
分段
a
第1天上班
3,3
2段
b
根据Kab
7,7
2段
c
根据Kbc
3,3
2段

二级建造师建筑工程第十四讲施工进度管理:参数法及应用
