二级建造师横道图异节流水施工改为成倍节拍流水施工的方法是什么?

  2019年二级建造师备考已经进入最后的冲刺阶段了,不知道各位同学们复习的怎么样了?二建冲刺阶段有了他,你就赢了!18小时高效直达,前100名赠精华考点。希望能助您一臂之力。

2019年二级建造师 临考速成

  横道图异节流水施工改为成倍节拍流水施工的方法

  【提问】横道图异节流水施工改为成倍节拍流水施工怎么改啊?请老师讲解一下。

  【回答】学员e8f345e936,您好!您的问题答复如下:

  给您一道例题您看一下其解题思路。

  某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。一般的成倍节拍流水施工进度计划如图2—8所示。

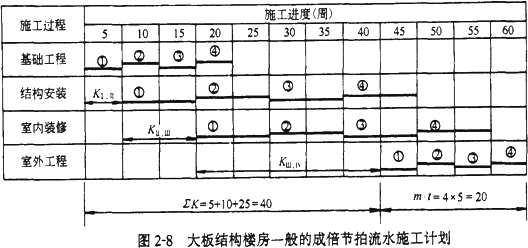

成倍节拍流水施工

  上例按加快的成倍节拍流水施工工期计算

  (1)计算流水步距

  流水步距等于流水节拍的最大公约数:

  K=min[5,10,10,5]=5周

  (2)确定专业工作队数目

  每个施工过程成立的专业工作队数目可按下式计算:

  bj=tj/K (2—7)

  在本例中,各施工过程的专业工作队数目分别为:

  Ⅰ——基础工程:bⅠ=5/5=1

  Ⅱ——结构安装:bⅡ=10/5=2

  Ⅲ——室内装修:bⅢ=10/5=2

  Ⅳ——室外工程:bⅣ=5/5=1

  专业工作队总数:n‘=(1+2+2+1)=6

  (3)绘制加快的成倍节拍流水施工进度计划图



  (4)确定流水施工工期

  流水施工工期为:

  T=(m+n‘-1)K=(4+6-1)×5=45(周)

  与一般的成倍节拍流水施工进度计划比较,加快的成倍节拍流水施工使总工期缩短了15周。

  ★问题所属科目:二级建造师---水利水电工程管理与实务

  以上就是为大家分享的二级建造师横道图异节流水施工改为成倍节拍流水施工的方法是什么?建设工程教育网将持续关注2019年二级建造师考试的相关信息。更多2019年二级建造师考试内容,尽在建设工程教育网二级建造师栏目!

  相关推荐:

  2019年二级建造师看思维导图 备考不迷路

  全国2019年二级建造师准考证打印时间

  2019年二建万人模考免费试听

全部评论(0打开APP查看全部 >
打开APP看资讯 更多更快更新鲜 >>
加入组织一起备考

长按保存图片
微信识别进入小程序

添加老师微信
咨询享优惠

学习资料包免费领取

学习方法考试大纲

历年试题备考指导

一键领取
前往建设工程教育网APP查看 体验更佳!
取消 前往
0
0
0
0
评论

交流分享,早日上岸!

添加老师微信号
回复报考专业进群
已加入购物车
取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
