  熟悉成本控制方法在建筑装饰装修工程中的应用

  案例

  [背景资料]

  某工程的计划进度与实际进度如下表所示,表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据位每周实际发生成本)。假定各分项工程每周计划完成总工程量和实际完成的总工程量相等,且进度匀速进展。

  建筑

  建筑

  问题:

  (1)计算每周成本数据,并将结果填入下表中。

  成本数据表(单位:万元)

项目 成本数
  1   2   3   4   5
每周拟完工程预算成本
拟完工程预算成本累计
每周已完工程实际成本
已完工程实际成本累计
每周已完工程预算投资
已完工程预算成本累计

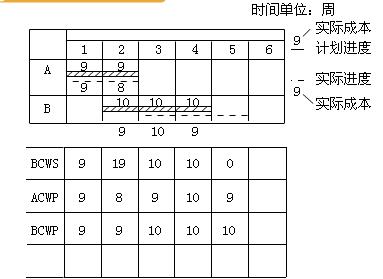

  成本数据
1 2 3 4 5 6
BCWS 9 9+10=19 10 10 0
累计 9 28 38 48 48
ACWP 9 8 9 10 9
累计 9 17 26 36 45
BCWS 9 9 10 10 10
累计 9 18 28 38 48

  (2)分析第4周末的成本偏差CV和进度偏差SV

  分析:

  (2)CV=BCWP-ACWP=(9+9+10+10)-(9+8+9+10)=2>0节约

  SV=BCWP-BCWS=(9+9+10+10)-(9+19+10+10)=-10<0拖后
