  (三)成倍节拍流水施工示例

  某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其一般的成倍节拍流水施工进度计划如图2—8所示。

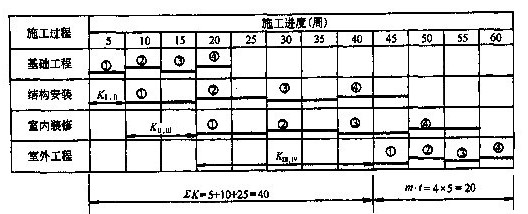

成倍节拍流水施工进度计划

  由图2-8可知,如果按4个施工过程成立4个专业工作队组织流水施工,其总工期为:To=(5+10+25)+4*5=60周

  为加快施工进度,增加专业工作队,组织加快的成倍节拍流水施工:

  (1)计算流水步距

  流水步距等于流水节拍的最大公约数,即:K=min[5,10,10,5]=5

  (2)确定专业工作队数目

  每个施工过程成立的专业工作队数目可按公式(2—7)计算:

  bj=tj/K(2—7)

  式中bj——第j个施工过程的专业工作队数目;

  tj——第/个施工过程的流水节拍;

  K——流水步距。

  在本例中,各施工过程的专业工作队数目分别为:

  I——基础工程:bⅠ=5/5=1

  Ⅱ——结构安装:bⅡ=10/5=2

  Ⅲ——室内装修:bⅢ=10/5=2

  Ⅳ——室外工程:bⅣ=5/5=1

  于是,参与该工程流水施工的专业工作队总数n’为:n’=(1+2+2+1)=6

  (3)绘制加快的成倍节拍流水施工进度计划图

  在加快的成倍节拍流水施工进度计划图中,除表明施工过程的编号或名称外,还应表明专业工作队的编号。在表明各施工段的编号时,一定要注意有多个专业工作队的施工过程。各专业工作队连续作业的施工段编号不应该是连续的,否则,无法组织合理的流水施工。

  根据图2-8所示进度计划编制的加快的成倍节拍流水施工进度计划如图2-9所示。

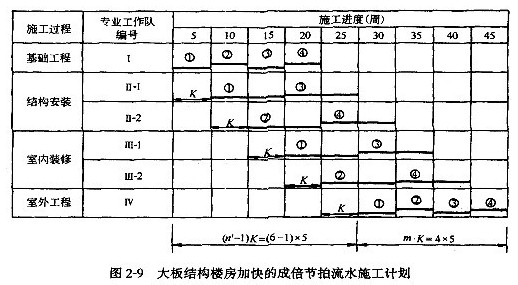

成倍节拍流水施工进度计划

  (4)确定流水施工工期

  由图2-9可知,本计划中没有组织间歇、工艺间歇及提前插入,故根据公式(2—6)算得流水施工工期为:T=(m+n’-1)K=(4+6-1)*5=45(周)与一般的成倍节拍流水施工进度计划比较,该工程组织加快的成倍节拍流水施工使得总工期缩短了15周。

  例题:(03年试题)某道路工程划分为4个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天。如果组织加快的成倍节拍流水施工,则流水施工工期为(  )天。
  A.40
  B.30
  C.24
  D.20
  答案:C

  例题:(04年试题)某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、6、4天。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为(  )天。
  A.2和22
  B.2和30
  C.4和28
  D.4和36
  答案:A
