  2A320015熟悉施工平面图

  根据《建筑施工组织设计规范》GB/T50502-2009规定,施工现场平面布置图通常应包括以下内容:

  1.工程施工场地状况;

  2.拟建建(构)筑物的位置、轮廓尺寸、层数等;

  3.工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;

  4.布置在工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路等;

  5.施工现场必备的安全、消防、保卫和环境保护等设施;

  6.相邻的地上、地下既有建(构)筑物及相关环境。

  考生应掌握施工组织设计平面图应包含的主要内容,此考点易出多选题。在平面布置中,应重点掌握塔吊等常用大型机械布置的原则,施工现场消防通道的设置规定,施工现场消火栓设置原则。此部分内容出题频率极高,考生应熟记相关数字指标。

  [案例2A320015-2]

  1.背景

  某建筑工程位于市区,建筑面积22000㎡,首层平面尺寸为24m×120m,施工场地较狭小。开工前,施工单位编制了施工组织设计文件,进行了施工平面图设计,其设计步骤如下:布置临时房屋→布置水电管线→布置运输道路→确定起重机的位置→确定仓库、堆场、加工场地的位置→计算技术经济指标。施工单位为降低成本,现场设置了3m宽的道路兼作消防通道。现场在建筑物对角方向各设置了1个临时消火栓,消火栓距离建筑物4m,距离道路3m.

  2.问题

  (1)该单位工程施工平面图的设计步骤是否合理?正确的设计步骤是什么?

  (2)该工程的消防通道设置是否合理?试说明理由。

  (3)该工程的临时消火栓设置是否合理?试说明理由。

  3.分析与答案

  [分析]

  本案例考核考生对现场施工平面图设计的熟悉程度。要求理解并掌握施工平面图的设计步骤,临时设施的布置要求。

  [答案]

  (1)不合理。合理的施工平面图设计步骤是:确定起重机的位置→确定仓库、堆场、加工场地的位置→布置运输道路→布置临时房屋→布置水电管线→计算技术经济指标。

  (2)不合理。因为根据规定,消防通道宽度不得小于4m.

  (3)不合理。根据规定消火栓间距不大于120m;距离拟建房屋不小于5m,也不大于25m;距离路边不大于2m.

  2A320020施工进度控制

  一、流水施工概念

  所谓流水施工,就是将拟建工程项目的全过程在工艺上分解为若干个施工过程,将施工平面(或竖向上)划分为若干个施工段(或施工层),然后按照施工过程组织相应的专业作业队,专业作业队按相应的顺序、从前到后依次完成各个施工段(或施工层)的施工过程。

  二、流水施工参数:

  1.工艺参数,指一个流水组中施工过程的个数。

  2.空间参数,指单体工程划分的施工段或群体工程划分的施工区个数。

  3.时间参数,含三个方面:(1)流水节拍;(2)流水步距;(3)工期。

  三、流水施工的组织类型

  1.等节奏流水施工。

  2.异节奏流水施工,其特例为成倍节拍流水施工。

  3.无节奏流水施工。

  掌握流水施工的概念、流水参数的种类和含义;流水施工的种类以及流水施工方式和组织过程。熟悉双代号网络计划的应用程序、绘图规则、时间参数的含义和计算方法,以及双代号网络计划中的关键线路的判别方法。

  双代号网络图,特别是双代号时标网络图,关于关键工作的确定、各工作时间参数计算。往年考试试题中,对于总时差、自由时差的计算出题频率极高,考生应特别关注。

  在多次专业考试中,双代号网络图有时与合同索赔的案例题结合起来。

  [案例2A320023-1]

  1.背景

  某现浇混凝土水池工程施工的项目分解结果、工作持续时间及施工顺序见表2A320023-1.

  某现浇混凝土水池工程各工序逻辑关系表表2A320023-1

本工作 挖土 垫层 材料准备 构配件加工 工作面
准备
支模、绑扎钢筋 浇混凝土
工作代号 A B C D E F G
紧后工作 B E、F D F G G —
工作持续时间(天) 3 2 3 4 5 9 3

  2.问题

  (1)绘制本工程的双代号网络计划图。

  (2)指出本工程网络计划的线路、关键线路、关键工作和计划工期。

  3.分析与答案

  [分析]

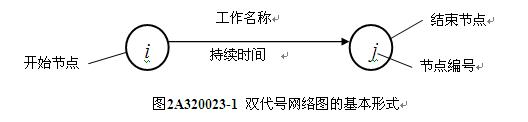

  网络图是由箭线和节点按照一定规则组成的、用来表示工作流程的、有向有序的网状图形。网络图分为双代号网络图和单代号网络图两种形式,由一条箭线与其前后两个节点来表示一项工作的网络图称为双代号网络图;而由一个节点表示一项工作,以箭线表示工作顺序的网络图称为单代号网络图。双代号网络图由箭线、节点、节点编号、虚箭线、线路等五个基本要素构成。对于每一项工作而言,其基本形式如下。

网络图

  根据实际案例绘制双代号网络图时首先进行逻辑关系分析,再分析工艺关系和组织关系。绘图顺序是:确定排列方式,决定网络图布局,从起点节点开始自左向右根据分析的逻辑关系绘制网络图,检查所绘网络图的逻辑关系是否有错、漏等情况并修正,按绘图规则完善网络图并编号。

  [答案]

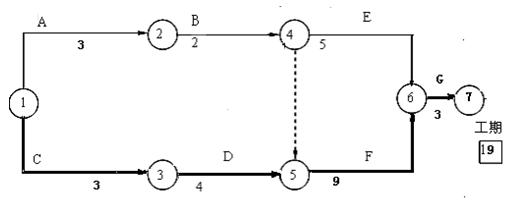

  (1)本案例的网络计划见图2A320023-2

网络计划图

  (2)本工程网络计划线路有:

  ①→②→④→⑥→⑦(13d);

  ①→②→④→⑤→⑥→⑦(17d);

  ①→③→⑤→⑥-⑦(19d)。

  其中最长的线路为关键线路,即:①-③-⑤-⑥-⑦,如图中粗实线所示。关键工作为C、D、F、G工作,工期为19d.

  [案例2A320023-2]

  1.背景

  某基础工程施工分为三个施工段,每段施工包括挖土方、做灰土垫层、砌基础三个施工过程,组织流水施工,项目分解结果、工作持续时间及施工顺序如表2A320023-2所示。

  某工程工序逻辑关系及作业持续时间表表2A320023-2

工作名称 挖1 挖2 挖3 垫1 垫2 垫3 基1 基2 基3
工作代号 A1 A2 A3 B1 B2 B3 C1 C2 C3
工作持续时间(天) 4 5 3 2 2 3 4 2 6
紧前工作 — A1 A2 A1 A2、B1 A3 B2 B1 B2、C1 C2B3

  2.问题

  (1)根据项目的施工顺序,绘制本案例双代号网络计划图。

  (2)计算本案例各工序的时间参数。

  (3)判断本工程网络计划的关键线路,并说明原因。

  3.分析与答案

  [分析]

  双代号网络计划时间参数的计算包括:工作最早开始时间(ES)和工作最早完成时间(EF),工作最迟完成时间(LF)和工作最迟开始时间(LS),以及工作总时差(TF)和工作的自由时差(FF)的计算。通过工作总时差的计算,可以方便地找出网络图中的关键工作和关键线路。总时差为“0”者,意味着该工作没有机动时间,即为关键工作,由关键工作所构成的线路,就是关键线路。关键线路至少有一条,但不见得只有一条。

  [答案]

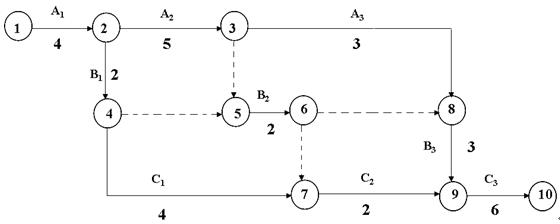

  (1)本案例双代号网络计划图见图2A320023-3.

双代号网络计划图

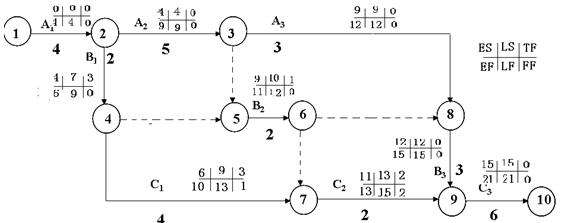

  (2)本例的各工序时间参数的计算,见图2A320023-4.

各工序时间参数

  (3)本例中的关键线路为①-②-③-⑧-⑨-⑩。因为工序A1、A2、A3、B3、C3的总时差均为0,是本工程的关键工作,将关键工作依次相连所形成的通路就是关键线路。

  关于进度控制知识点:建议考生重点研读考试用书120~122页[案例2A320024-2],前锋线法是进度控制最常见的方法之一,必须熟练掌握前锋线的绘制及运用。考试中,通常把前锋线与索赔结合起来出案例题,通过判断工作的进展情况及网络计划中工作的总时差等条件,考核考生的综合运用能力。
