\

建设工程教育网

首页 > 二级建造师考试 > 试题中心 > 模拟试题

2012年二级建造师《施工管理》每日一练(8.16)

2012-08-16
普通

  根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如下图所示(时间单位:月),则工作K的最早完成和最迟完成时间分别为( )个月。
  A.12,15
  B.13,16
  C.13,15
  D.15,16

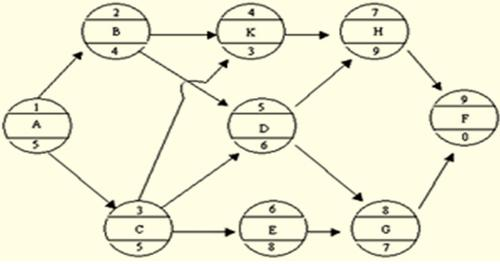

单代号网络计划

  【正确答案】:B

  【答案解析】:K有两个紧前工作B.C,
  ESA=0, EFA=0+5=5
  ESB=5 ,EFB=5+4=9
  ESC=5 ,EFC=5+5=10
  ESK=max(EFB,EFC)=10, EFK=10+3=13
  LFK=该工作的最早完成时间+总时差=13+3=16.参见教材P128.

建设工程教育网原创·转载请注明出处

责任编辑:zoe

超值精品班

精品好课,逐章精讲,专家答疑

高效实验班

报名/考试不过,免费续学1年

无忧定制班

直播+录播 实务案例强化

试听课程
加载更多 >
你可能感兴趣的文章:
取消
复制链接,粘贴给您的好友

复制链接,在微信、QQ等聊天窗口即可将此信息分享给朋友
