  某工程双代号时标网络计划如下图所示,

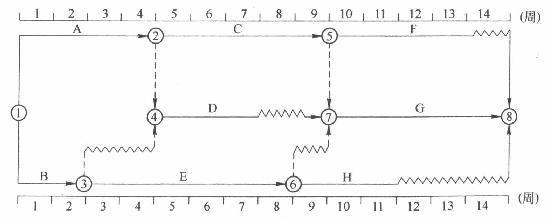

双代号时标网络计划


  工作A的总时差为( )周。
  A.0
  B.1
  C.2
  D.3

  【正确答案】:A

  【答案解析】:关键线路为ACG,A为关键工作,所以总时差为0.参见教材P132.

建设工程教育网原创·转载请注明出处
