2016监理工程师进度控制:S曲线的绘制方法

  ●确定单位时间计划完成任务量

  ●计算不同时间累计完成任务量

  ●根据累计完成任务量绘制S曲线

  例题

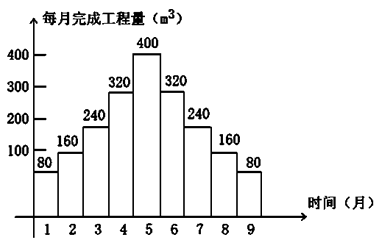

  图4-9每月完成工程量图

  完成工程量汇总表表4-1

时间(月) 1 2 3 4 5 6 7 8 9
每月完成量(m3) 80 160 240 320 400 320 240 160 80
累计完成量(m3) 80 240 480 800 1200 1520 1760 1920 2000
