2016二建施工管理:双代号网络计划(5.12)

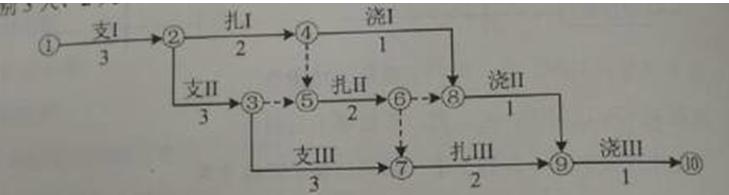

  某钢筋混凝土基础工程,包括支模板、绑扎钢筋、浇筑混凝土三道工序,每道工序安排一个专业施工队进行,分三段施工,各工序在一个施工段上的作业时间分别3天、2天、1天,关于其施工网络计划的说法,正确的有(   )。

2016二建施工管理:双代号网络计划(5.12)

  A、工作①—②是关键工作

  B、只有1条关键路线

  C、工作⑤—⑥是非关键工作

  D、节点⑤的最早时间是5

  E、虚工作③—⑤是多余的
