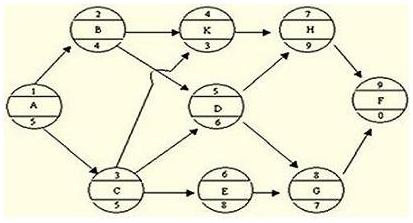

根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如下图所示(时间单位:月),则工作K的最早完成和最迟完成时间分别为( )个月。
A、12,15
B、13,16
C、13,15
D、15,16
【正确答案】B
【答案解析】本题考查的是单代号网络计划。K有两个紧前工作B、C,ESA=0,EFA=0+5=5;ESB=5,EFB=5+4=9;ESC=5,EFC=5+5=10;ESK=max(EFB,EFC)=10,EFK=10+3=13;LFK=该工作的最早完成时间+总时差=13+3=16。参见教材P142~144。
