建设工程教育网

首页 > 二级建造师考试 > 备考资料 > 复习资料

二级建造师考试建筑工程施工进度管理:参数法及应用

  二级建造师考试建筑工程施工进度管理:参数法及应用,2019年二级建造师考试备考开始了,为了帮助小伙伴们更好的备考2019年二级建造师考试,今天特此为大家整理了二级建造师考试建筑工程施工进度管理:参数法及应用,希望对各位有所帮助。

  05 参数法及应用

  1)计算时间参数

  案例1

  背景:

  某住宅工程,砖混结构,地上7层。项目经理决定将整个施工任务划分成7个工作(A、B、C、D、E、F、G)。用两个圆圈和一个箭号图形表示一项工作,根据工作之间的逻辑关系,将工作连接起来,编制了施工进度计划双代号网络图如下(单位:月)

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算各个工作的六个时间参数

  分析与答案:

  计算各个工作的六个时间参数

  (1)计算ES,EF

  ①按照从起点向终点顺序逐个计算每项工作的ES,EF

  ②与起点相连的工作ES本=0;EF本=ES本+D本

  不与起点相连的工作ES本=max{EF紧前};EF本=ES本+D本

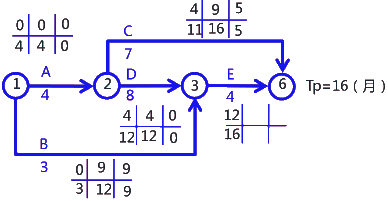

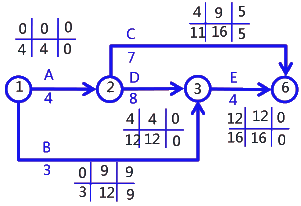

二级建造师考试建筑工程施工进度管理:参数法及应用

  (2)确定Tc,Tp

  ①Tc=max{EF终点}=max{26}=26

  ②令Tp=Tc=26(月)

二级建造师考试建筑工程施工进度管理:参数法及应用

  (3)计算LF,LS

  ①按照从终点向起点顺序逐个计算每项工作的LF,LS

  ②与终点相连的工作LF本=Tp;LS本=LF本-D本

  不与终点相连的工作LF本=min{LS紧后};LS本=LF本-D本

二级建造师考试建筑工程施工进度管理:参数法及应用

  (4)计算TF

  ①TF本=LS本-ES本或TF本=LF本-EF本

  (5)计算FF

  ①与终点相连的工作FF本=Tp-EF本;

  ②不与终点相连的工作FF本=min{ES紧后}-EF本

二级建造师考试建筑工程施工进度管理:参数法及应用

  案例2

  背景:

  某住宅工程,砖混结构,地上7层。项目经理决定将整个施工任务划分成6个工作(A、B、C、D、E、F)。用两个圆圈和一个箭号图形表示一项工作,根据工作之间的紧前和紧后关系,将工作连接起来,编制了施工进度计划双代号网络图如下(单位:月)

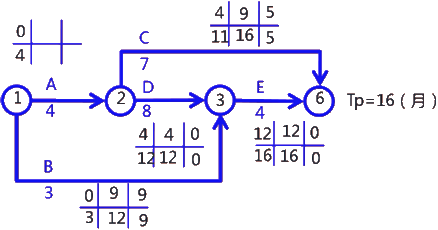

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算各个工作的六个时间参数

  分析与答案

  (一)准备

  (二)计算

  (1)ES,EF

  (2)TC,TP

  (3)LS,LF

  (4)TF

  (5)FF

二级建造师考试建筑工程施工进度管理:参数法及应用

  案例3

  背景:

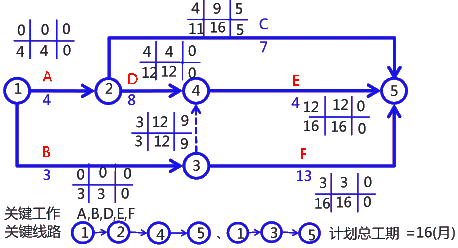

  某住宅工程,砖混结构,地上7层。项目经理将整个施工任务划分成5个工作(A、B、C、D、E)。编制了施工进度计划双代号网络图如下(单位:月)

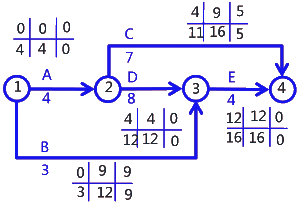

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算ESB,EFB

  分析与答案

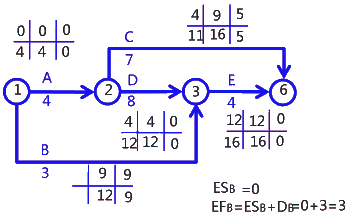

二级建造师考试建筑工程施工进度管理:参数法及应用

  案例4

  背景:

  某住宅工程,砖混结构,地上7层。项目经理将整个施工任务划分成5个工作(A、B、C、D、E)。编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  计算ESE,EFE

  分析与答案:

  ESE=max{EF紧前}=max{12,3}=12

  EFE=ESE+DE=12+4=16

二级建造师考试建筑工程施工进度管理:参数法及应用

  案例5

  背景:

  建设单位与施工单位签订了施工承包合同,合同工期16个月,施工项目部编制了施工进度计划双代号网络图如下(单位:月)

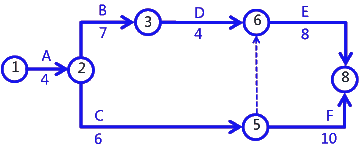

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计划工期Tp是否满足合同工期

  分析与答案:

  Tp=LF终=16(月)=合同工期,满足

  案例6

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

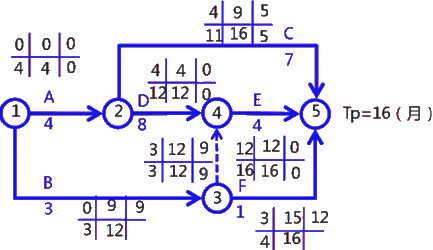

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算LSE,LFE

  分析与答案:

  计算LSE,LFE

  LFE=Tp=16

  LSE=LFE-DE=16-4=12

  案例7

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算LSA,LFA

  分析与答案:

  计算LSA,LFA

  LFA=min{LS紧后}=min{9,4}=4

  LSA=LFA-DA==4-4=0

  案例8

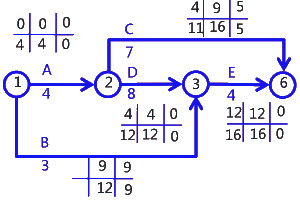

  背景:施工项目部编制了施工进度计划双代号网络图如下(单位:月)

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算TFD

  分析与答案:

  TFD=LSD-ESD=4-4=0或TFD=LFD-EFD=12-12=0

  案例9

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

二级建造师考试建筑工程施工进度管理:参数法及应用

  问题:

  计算FFB,FFF

  分析与答案:

  FFB=min{ES紧后}-EFB=min{3,3}-3=3-3=0

  FFF=Tp-EFF =16-4=12

  2)参数法及应用

  案例1

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  指出关键工作,关键线路,计划总工期

  分析与答案

二级建造师考试建筑工程施工进度管理:参数法及应用

  关键工作:A,D,E计划总工期

  关键线路:① ② ③ ④

  案例2

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  指出关键工作,关键线路,计划总工期

  分析与答案

二级建造师考试建筑工程施工进度管理:参数法及应用

  关键工作

  A,B,D,E,虚工作(关键虚工作)

  关键线路① ② ③ ⑤或① ② ④ ⑤

  案例3

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  指出关键工作,关键线路,计划总工期

二级建造师考试建筑工程施工进度管理:参数法及应用

  案例4

  背景:

  施工项目部编制了施工进度计划双代号网络图如下(单位:月)

  问题:

  指出关键工作,关键线路,计划总工期

  分析与答案

二级建造师考试建筑工程施工进度管理:参数法及应用
