二级建造师考试建筑工程施工进度管理:网络计划方法

  二级建造师考试建筑工程施工进度管理:网络计划方法,二级建造师考试涉及考点比较多,记忆起来也比较困难。我们可以对这些知识点进行梳理。这样备考,效果才能比较好。今天为大家介绍的是二级建造师考试建筑工程施工进度管理:网络计划方法,希望对各位有所帮助。

  03 网络计划方法在建筑工程中的应用

  1)(线路列举法)判断关键线路和关键工作

  案例1

  背景

  项目经理决定将某二室一厅住宅装修工程施工任务分解成四个工作A、B、C、D。并根据工作之间的逻辑关系,在开工之前编制了该工程施工进度计划双代号网络图如下:



二级建造师考试建筑工程施工进度管理:网络计划方法



  问题:

  1.指出该工程双代号网络

  计划关键线路

  计划关键工作

  计划工期

  分析与答案:

序号
第1步
第2步
第3步
列出网络图所有线路
包括工作
计算持续时间之和
最大值
1
①→③→④
A、C
4+2=6
6
2
①→②→③→④
B、C
2+2=4

3
①→②→④
B、D
2+3=5


  最大值对应的线路就是计划关键线路①→③→④

  其它线路就是非关键线路

  关键线路上的工作就是计划关键工作A、C

  其它工作就是非关键工作B、D

  最大值就是计划工期



二级建造师考试建筑工程施工进度管理:网络计划方法



  案例2

  背景

  项目经理决定将某二室一厅住宅装修工程施工任务分解成6个工作A、B、C、D、E、F。并根据工作之间的逻辑关系,在开工之前编制了该工程施工进度计划双代号网络图如下:



二级建造师考试建筑工程施工进度管理:网络计划方法



  问题:

  1.指出该工程双代号网络

  计划关键线路,

  计划关键工作,

  计划工期。

  分析与答案



二级建造师考试建筑工程施工进度管理:网络计划方法





二级建造师考试建筑工程施工进度管理:网络计划方法
序号
第1步
第2步
第3步
列出网络图所有线路
包括工作
计算持续时间之和
最大值
1
①→④→⑤
A、B
2+2=4

2
①→②→③→④→⑤
C、D、B
2+3+2=7

3
①→②→③→⑤
C、D、E
2+3+3=8
8
4
①→⑤
F
4=4


  2)(线路列举法)计算非关键工作总时差方法

  案例1

  背景

  项目经理决定将某二室一厅住宅装修工程施工任务分解成6个工作A、B、C、D、E、F。并根据工作之间的逻辑关系,在开工之前编制了该工程施工进度计划双代号网络图如下:



二级建造师考试建筑工程施工进度管理:网络计划方法



  问题:

  1.指出计划关键线路。

  2计算A工作、E工作、F工作总时差。

  分析与答案:

  计划关键线路①→②→④→⑤

序号
第1步
第2步
第3步
列出网络图所有线路
包括工作
计算持续时间之和
最大值
1
①→④→⑤
A、D
3+3=6

2
①→②→④→⑤
B 、C、D
2+4+3=9
9
3
①→②→③→⑤
B 、E、F
2+1+2=5




二级建造师考试建筑工程施工进度管理:网络计划方法



  2.计算A工作总时差



二级建造师考试建筑工程施工进度管理:网络计划方法



  案例2

  背景

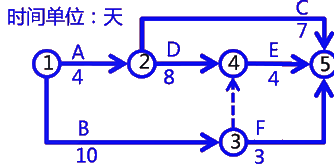

  项目经理决定将某二室一厅住宅装修工程施工任务分解成6个工作A、B、C、D、E、F。并根据工作之间的逻辑关系,在开工之前编制了该工程施工进度计划双代号网络图如下:



二级建造师考试建筑工程施工进度管理:网络计划方法



  问题:

  1.指出计划关键线路。

  2计算A工作、E工作、F工作总时差。

  分析与答案:

  1.指出计划关键线路①→②→④→⑤



序号
第1步
第2步
第3步
列出网络图所有线路
包括工作
计算持续时间之和
最大值
1
①→②→⑤
A、C
4+7=11

2
①→②→④→⑤
A、D、B
4+8+4=16
16
3
①→③→④→⑤
B、E
10+4=14

4
①→③→⑤
B 、F
10+3=13




二级建造师考试建筑工程施工进度管理:网络计划方法



  2. 计算A工作、E工作、F工作总时差。



二级建造师考试建筑工程施工进度管理:网络计划方法



  3)线路列举法计算实际工期方法

  项目经理决定将某二室一厅住宅装修工程施工任务分解成6个工作。

  案例1

  背景

  项目经理决定将某二室一厅住宅装修工程施工任务分解成6个工作A、B、C、D、E、F。并根据工作之间的逻辑关系,在开工之前编制了该工程施工计划进度双代号网络图如下:



二级建造师考试建筑工程施工进度管理:网络计划方法



  施工过程中发生了如下事件:

  事件1:

  由于现场停电,导致A工作实际持续时间变为3天;其它工作按照原计划持续时间完成,工作之间逻辑关系没有变化。

  问题:

  1.绘制施工实际进度双代号网络图

  分析与答案:


A
B
C
D
E
F
计划持续时间(d)
2
2
2
3
3
4
实际持续时间(d)
3
2
2
3
3
4

  施工实际进度双代号网络图



二级建造师考试建筑工程施工进度管理:网络计划方法



  案例2

  背景

  项目经理决定将某二室一厅住宅装修工程施工任务分解成6个工作A、B、C、D、E、F。并根据工作之间的逻辑关系,在开工之前编制了该工程施工计划进度双代号网络图如下:



二级建造师考试建筑工程施工进度管理:网络计划方法



  施工过程中发生了如下事件:

  事件1:

  由于现场停电,导致E工作实际持续时间变为5天。其它工作按照原计划持续时间完成,工作之间逻辑关系没有变化。

  问题:

  1.计划工期是多少?

  2.实际工期是多少?

  分析与答案1:

序号
第1步
第2步
第3步
列出网络图所有线路
包括工作
计算持续时间之和
最大值
1
①→④→⑤
A、B
2+2=4

2
①→②→③→⑤
C、D、E
2+3+3=8
8
3
①→⑤
F
4=4


  分析与答案2:

序号
第1步
第2步
第3步
列出网络图所有线路
包括工作
计算持续时间之和
最大值
1
①→④→⑤
A、B
2+2=4

2
①→②→③→⑤
C、D、E
2+3+5=10
10
3
①→⑤
F
4=4


  案例3

  背景

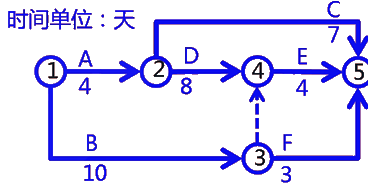

  施工项目部编制了施工计划进度双代号网络图如下(单位:月)并得到了监理工程师的批准。施工过程中发生了如下事件:

  事件1:

  由于钢材供应不及时,导致工作B实际持续时间比计划持续时间增加了2个月;为了赶工,在增加了劳动力和周转材料后,工作E实际持续时间比计划持续时间缩短了1个月。其它工作均按照原计划完成。



二级建造师考试建筑工程施工进度管理:网络计划方法



  问题:

  1.计划工期是多少

  2.实际工期是多少

  分析与答案1:

  施工计划进度双代号网络图T计=16(月)

序号
第1步
第2步
第3步
1
①→②→⑤
4+7=11

2
①→②→④→⑤
4+8+4=16
16
3
①→③→④→⑤
11+4=15

4
①→③→⑤
11+3=14


  分析与答案2:



二级建造师考试建筑工程施工进度管理:网络计划方法



  施工计划进度双代号网络图

序号
第1步
第2步
第3步
1
①→②→⑤
4+7=11

2
①→②→④→⑤
4+8+4(-1)=15

3
①→③→④→⑤
11(+2)+4(-1)=16
16
4
①→③→⑤
11(+2)+3=16
16
