  04 施工进度计划的检查与调整

  1)工期压缩与调整

  案例1

  背景

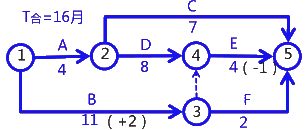

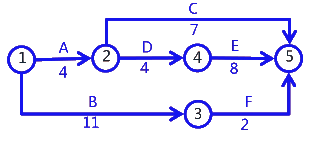

  某项目施工合同工期为16个月。施工项目部编制了施工计划进度双代号网络图如下(单位:月)并得到了监理工程师的批准。施工过程中发生了如下事件:

  事件1:

  由于钢材供应不及时,导致工作B实际持续时间比计划持续时间增加了2个月。

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  1.事件1发生后,项目部决定压缩工作E的持续时间以确保按照原合同工期完成任务。工作E的持续时间至少要被压缩多长时间?

  分析与答案:

  T合=16月

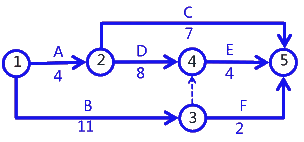

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  分析

  T1=17>T合

  T2=16≤T合

  T1- T合=17-16=1

  E(-1)

B(+2)+E(0)
B(+2)+E(-1)
①②⑤ 4+7=11
①②④⑤ 4+8+4=16 T2(次大)
①③④⑤ 11(+2)+4=17 T1(最大)
①③⑤ 11(+2)+2=15
4+7=11
4+8+4(-1)=15 T2(次大)
11(+2)+4(-1)=16 T1(最大)
11(+2)+2=15 T2(次大)

  案例2

  背景

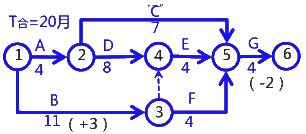

  某项目施工合同工期为20个月。施工项目部编制了施工计划进度双代号网络图如下(单位:月)并得到了监理工程师的批准。施工过程中发生了如下事件:

  事件1:

  由于钢材供应不及时,导致工作B实际持续时间比计划持续时间增加了3个月。

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  1.事件1发生后,项目部决定压缩工作G的持续时间以确保按照原合同工期完成任务。工作G的持续时间至少要被压缩多长时间。

  分析与答案1:

  T合=20月

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  分析

  T1=22>T合

  T2=20≤T合

  T1- T合=22-20=2

  G(-1)

B(+3)+ G
B(+3)+ G(-2)
①②⑤⑥ 4+7+4=15
①②④⑤⑥ 4+8+4+4=20 T2(次大)
①③④⑤⑥ 11(+3)+4+4=22 T1(最大)
①③⑤⑥ 11(+3)+4+4=22 T1(最大)
4+7+4(-2)=13
4+8+4+4(-2)=18
11(+3)+4+4(-2)=20
11(+3)+4+4(-2)=20

  案例3

  背景

  某项目施工合同工期为16个月。施工项目部编制了施工计划进度双代号网络图如下(单位:月)。公司主管部门审核时,发生了如下事件:

  事件1:

  主管部门建议,为了控制成本,B工作和E工作应共用一台大型起重吊装设备,该大型起重吊装设备先用于B工作,B工作结束后再用于E工作。公司技术负责人要求项目部根据主管部门建议修改施工计划进度双代号网络图。

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  1.根据事件1,修改前后的计划工期各是多少?

  分析与答案1:

  (修改前)计划工期=16(月)

  ①②⑤ 4+7=11

  ①②④⑤ 4+4+8=16

  ①③⑤ 11+2=13

  (修改后)计划工期=19(月)

  ①②⑤ 4+7=11

  ①②④⑤ 4+4+8=16

  ①③④⑤ 11+8=19

  ①③⑤ 11+2=13

  案例4

  背景某项目施工合同工期为16个月。施工项目部编制了施工计划进度双代号网络图如下(单位:月),其中B工作完成后E工作才能开始是因为B工作和E工作共用一台施工起重设备。

  公司主管部门审核时,发生了如下事件:

  事件1:

  主管部门建议,应该考虑环保对土方外运时间的限制不利影响,B工作计划持续时间应增加2个月,同时建议,项目部增加一台大型起重设备以便解除工作B与工作E之间逻辑关系。于是,公司技术负责人要求退回修改。

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  1.根据事件1,修改前后的计划工期各是多少?

  分析与答案1:

  (修改前)计划工期=16(月)

  ①②⑤ 4+7=11

  ①②④⑤ 4+4+8=16

  ①③④⑤ 7+8=15

  ①③⑤ 7+2=13

  (修改后)计划工期=16(月)

  ①②⑤ 4+7=11

  ①②④⑤ 4+4+8=16

  ①③⑤ 7(+2)+2=11

  2)双代号时标网络时标图的识读

  案例1

  背景

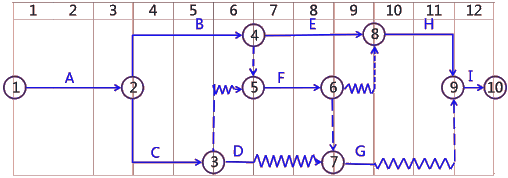

  项目部在开工之前编制了该工程施工计划进度双代号时标网络图如下:(时间单位:周)

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  1.指出该工程施工计划进度双代号时标网络图含义

  2.指出各个工作的自由时差

  分析与答案1:

  包含几项工作;

  每项工作的计划持续时间;

  工作与工作的逻辑关系。

  分析与答案2:

  凡是工作带有波浪线的(包括虚工作,按虚工作波浪线的水平投影),按波浪线的水平投影长度;

  没有波浪线的,工作自由时差为零。

  04 施工进度计划的检查与调整--双代号时标网络时标图的识读

  案例2

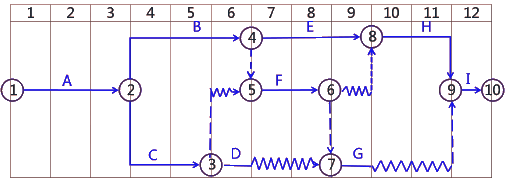

  背景:项目部在开工之前编制了该工程施工计划进度双代号时标网络图如下:(时间单位:周)

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  指出所有线路、关键线路、计划工期。

  分析与答案:

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  案例3

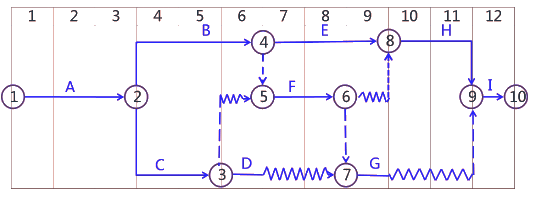

  背景:项目部在开工之前编制了该工程施工计划进度双代号时标网络图如下:(时间单位:周)

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  问题:

  计算F工作总时差

  分析与答案:

二级建造师考试建筑工程施工进度管理:计划的检查与调整

  TFF=12-11=1(周)
