一建《公路工程》移动班试听:后张法预制梁板

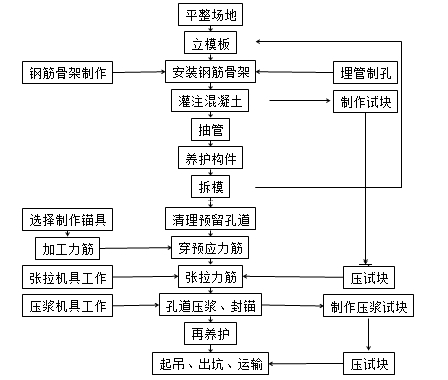

图1 后张法施工工艺基本流程
1.张拉时,构件混凝土强度不应低于设计强度等级值的75%.当块体拼装构件的竖缝采用砂浆接缝时,砂浆强度不低于15MPa.
2.预应力筋的张拉顺序应符合设计要求,当设计未规定时,可采取分批、分段对称张拉。
3.后张预应力筋断丝及滑丝应符合下表中规定的控制数。
| 类别 |
检查项目 |
控制数 |
| 钢丝束和钢绞线束 |
每束钢丝断丝或滑丝 |
1根 |
| 每束钢绞线断丝或滑丝 |
1丝 |
| 每个断面断丝之和不超过该断面钢丝总数的 |
1% |
| 单根钢筋 |
断筋或滑移 |
不容许 |
4.锚固完毕并经检验合格后即可切割端头多余的预应力筋,严禁用电弧焊切割,强调用砂轮机切割。一般防锈措施为砂浆封堵。
5.预应力筋张拉锚固后,孔道应尽早压浆,且应在48h内完成,压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入,由最高点的排气孔排气和泌水。压浆顺序宜先压注下层孔道。
