【一级建造师项目管理必会考点】进度管理-双代号时标网络图

  在一级建造师中,无论是从施工管理还是各个实务科目中,都会考查有关进度管理的知识点,这部分考点的分值在考试中占的比重还是不小~~所以在此根据自己学习过程中的有关进度管理的总结,分享给大家~~~~大家共同学习,一起探讨~~~

  建设工程教育网2017年一级建造师课程已经开通,各位考生可报课学习,点我报课>>

  今天要说的是双代号时标网络图中,快速求解某工作的自由时差和总时差的方法~~~

  1.自由时差:在双代号时标网络计划中,自由时差是很容易进行判断的,一般指的是该工作箭线中的波形线的长度,但是~~~~~有一种情况不能忽略,就是该工作与其紧后工作之间有时间间隔,这种情况下,该工作的自由时差指的就是与其紧后工作的时间间隔的最小值了。

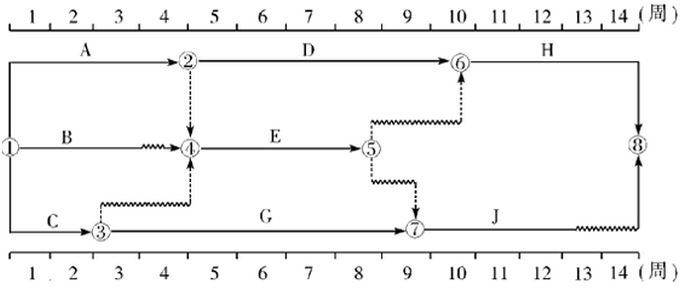

  比如说下图中:

双代号时标网络图

  其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1.

  2.总时差:总时差的计算方法一般情况下用一种就够了,那就是:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。

本文是建设工程教育网原创文章,转载请注明来自建设工程教育网。
