建筑业10项新技术之预制节段箱梁模板技术

为全面提升建筑业技术水平,住房城乡建设部公布了关于做好《建筑业10项新技术(2017版)》推广应用的通知,以下为《建筑业10项新技术(2017版)》具体内容,身为一级建造师和走向一级建造师路上的你是一定要知道的:

预制节段箱梁模板技术

预制节段箱梁是指整跨梁分为不同的节段,在预制厂预制好后,运至架梁现场,由专用节段拼装架桥机逐段拼装成孔,逐孔施工完成。目前生产节段梁的方式有长线法和短线法两种。预制节段箱梁模板包括长线预制节段箱梁模板和短线预制节段箱梁模板两种。

长线法:将全部节段在一个按设计提供的架梁线形修建的长台座上一块接一块地匹配预制,使前后两块间形成自然匹配面。

短线法:每个节段的浇注均在同一特殊的模板内进行,其一端为一个固定的端模,另一端为已浇梁段(匹配梁),待浇节段的位置不变,通过调整已浇筑匹配梁的几何位置获得任意规定的平、纵曲线的一种施工方法,台座仅需4~6个梁段长。

3.9.1 技术内容

(1)长线预制节段箱梁模板设计技术

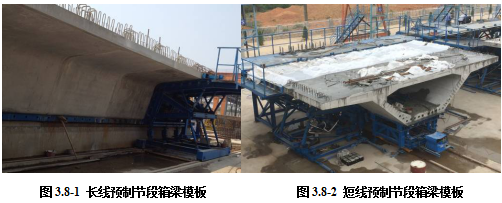

长线预制节段箱梁模板由外模、内模、底模、端模等组成,根据梁体结构对模板进行整体设计,模板整体受力分析(图3.8-1)。

外模需具有足够的强度,可整体脱模,易于支撑,与底模的连接简易可靠,并可实现外模整体纵移。

内模需考虑不同节段内模截面变化导致的模板变换,并可满足液压脱模,内模需实现整体纵移行走。

预制节段箱梁模板技术

(2)短线预制节段箱梁模板设计技术

短线预制节段箱梁模板需根据梁体节段长度、种类、数量对模板配置进行分析,合理配置模板。短线预制节段箱梁模板由外模、内模、底模、底模小车、固定端模、固定端模支撑架等组成(详见图3.8-2)。

固定端模作为整个模板的测量基准,需保证模板具有足够的强度和精度。

底模需实现平移及旋转功能,并可带动匹配节段整体纵移。

外模需具有足够的强度,可整体脱模,易于支撑,为便于与已浇筑节段匹配,外模需满足横向与高度方向的微调,并可实现外模整体纵移一定的距离。

内模需考虑不同节段内模截面变化导致的模板变换,并可满足液压脱模,内模需实现整体纵移行走。

3.9.2 技术指标

(1)模板面弧度一致,错台、间隙误差≤0.5mm;

(2)模板制造长度及宽度误差±1mm;

(3)平面度误差≤2mm/2m;

(4)模板安装完后腹板厚误差为(0,+5)mm;

(5)模板安装完后底板厚误差为(0,+5)mm;

(6)模板安装完后顶板厚误差为(0,+5)mm;

(7)模板周转次数200次以上。

3.9.3 适用范围

预制节段箱梁主要应用于公路、轻轨、铁路等桥梁中。

3.9.4 工程案例

泉州湾跨海大桥、芜湖长江二桥、上海地铁、乐清湾跨海大桥、澳门轻轨、广州地铁、台州湾跨海大桥、港珠澳跨海大桥。
