双代号时标网络计划典型例题

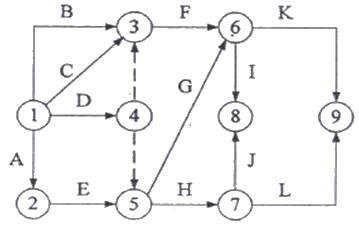

例题1:下图所示的双代号网络图中,存在绘图错误的有( )。

A.循环回路
B.多个起点节点
C.多个终点节点
D.一对节点编号代表多项工作
E.节点编号顺序错误
【正确答案】CDE
【答案解析】选项C,有8、9两个终点节点,故错误;选项D,错在一对节点(1和3)表示了两项工作(B.C工作); 选项E,节点3、4编号顺序错误。参见教材P117、119
例题2:下列关于双代号网络计划绘图规则的说法,正确的有( )。
A.网络图必须正确表达各工作间的逻辑关系
B.网络图中可以出现循环回路
C.网络图中一个节点只有一条箭线引出
D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线
E.单目标网络计划只有一个起点节点和一个终点节点
【正确答案】ADE
【答案解析】双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。参见教材P117、119

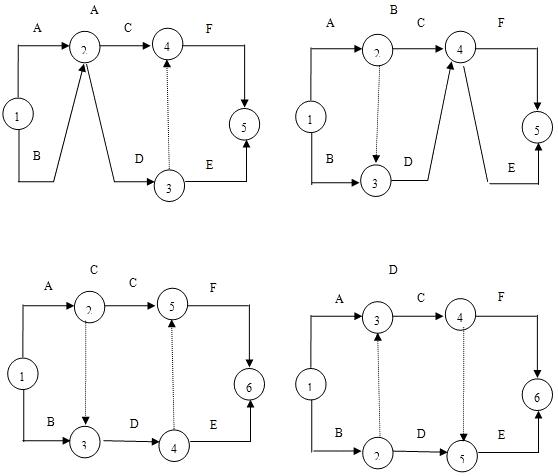

例题3:某分部工程各工作之间的逻辑关系如下表所示。根据该逻辑关系表绘出的正确网络图是( )。
| 工作 | A | B | C | D | E | F |
| 紧前工作 | —— | —— | A | A、B | D | C、D |
A.A图
B.B图
C.C图
D.D图

【正确答案】C
【答案解析】按双代号网络计划的绘图规则即可得出正确答案为C.参见教材P117、119
例题4:工程双代号时标网络计划中,某工作箭线上的波形线表示( )。
A.该工作的自由时差
B.该工作的总时差
C.该工作与其紧前工作之间的时间间隔
D.该工作与其紧前工作之间的时距
【正确答案】A
【答案解析】双代号时标网络计划中箭线上的波形线表示工作的自由时差。参见教材P119
例题5:下列关于网络计划的说法,正确的是( )。
A.一个网络计划只有一条关键线路
B.一个网络计划可能有多条关键线路
C.由关键工作组成的线路称为非关键线路
D.网络计划中允许存在循环回路。
【正确答案】B
【答案解析】在网络计划的各条线路中,总的工作持续时间最长的线路称为关键线路,关键线路可能有一条也可能有多条。线路的工作持续时间小于关键线路的称为非关键线路,非关键线路上也可能存在关键工作。根据网络计划的绘制规则,网络计划中不允许存在循环回路。根据上述分析,只有选项B的说法正确。参见教材P119.
